10月14号,肇庆电厂1号机组发电机转子顺利抽出,标志着该厂1号机组A级检修首个重大节点成功完成,为发电机转子返厂升级改造奠定坚实基础。
发电机抽转子工作是该厂本次A级检修重要节点之一,具有拆卸工序复杂、精度要求高、起吊难度大、风险系数高等特点。为保证此次1号机组转子顺利抽出,该厂提前谋划,组织成立转子改造攻坚小组,精心编制发电机抽转子三措两案,详细梳理抽出、吊装作业及返厂运输过程中可能存在的难点问题和安全风险,并制定应对措施,明确人员分工和安全职责,汽轮机检修平台设置门禁授权管理,吊装作业区域进行安全隔离,严控上缸人员,悬挂安全警示横幅加强提醒,禁止无关人员出入作业区域。提前对行车等起吊装置进行荷载试验,对千斤顶、导向装置等专用工器进行维护保养确保功能完好,对端盖拆除、轨道铺设、转子抽出等过程进行风险分析,组织进行吊装前安全技术交底,确保抽转子各项工作安全有序开展。
抽转子过程中,该厂各级管理人员靠前指挥,现场监督作业流程,指挥协调各项工作,保证作业严格按节点计划推进。作业人员严格按照技术规范操作,动态把控行车及吊具起吊角度、力矩分布和荷载平衡,严密监视发电机汽、励两端定转子、转子护环、端部线圈等重要部件,严密监控并调整发电机定、转子间隙,防止发生刮擦,有效保证抽转子工作在安全范围内进行。转子成功抽出后,该厂快速反应,精准调整转子的移动路线,确保转子顺利到达指定位置。

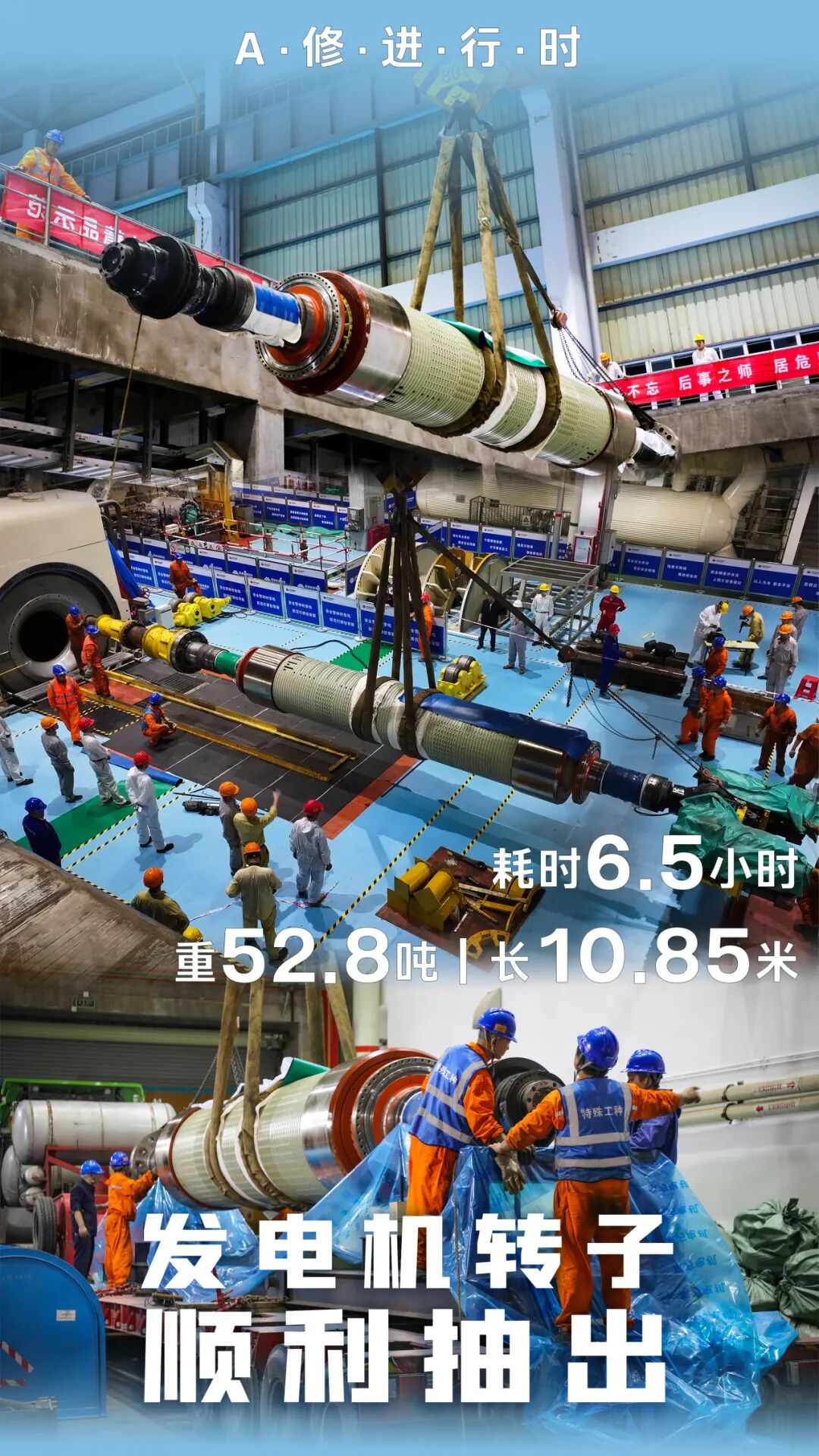

经过6.5小时连续作业,重52.8吨、长10.85米的发电机转子顺利从发电机定子膛内抽出,平稳放置到专用运输车上,吊装过程中未发生刮擦、受损情况。此次发电机抽转子工作成功完成,为转子完成升级改造,A级检修高质量完成提供坚实保障。
