摘要:匠心精筑,兑现美好

绿地·万州城际空间站

R3组团

1#楼:主体结构完成,砌体完成,室内抹灰完成,窗框安装完成80%,屋面防水及刚性层完成,消防施工完成,外墙保温施工完成90%;

2#楼:主体结构完成,砌体完成,室内抹灰完成,窗框安装完成80%,屋面防水及刚性层完成,消防施工完成;

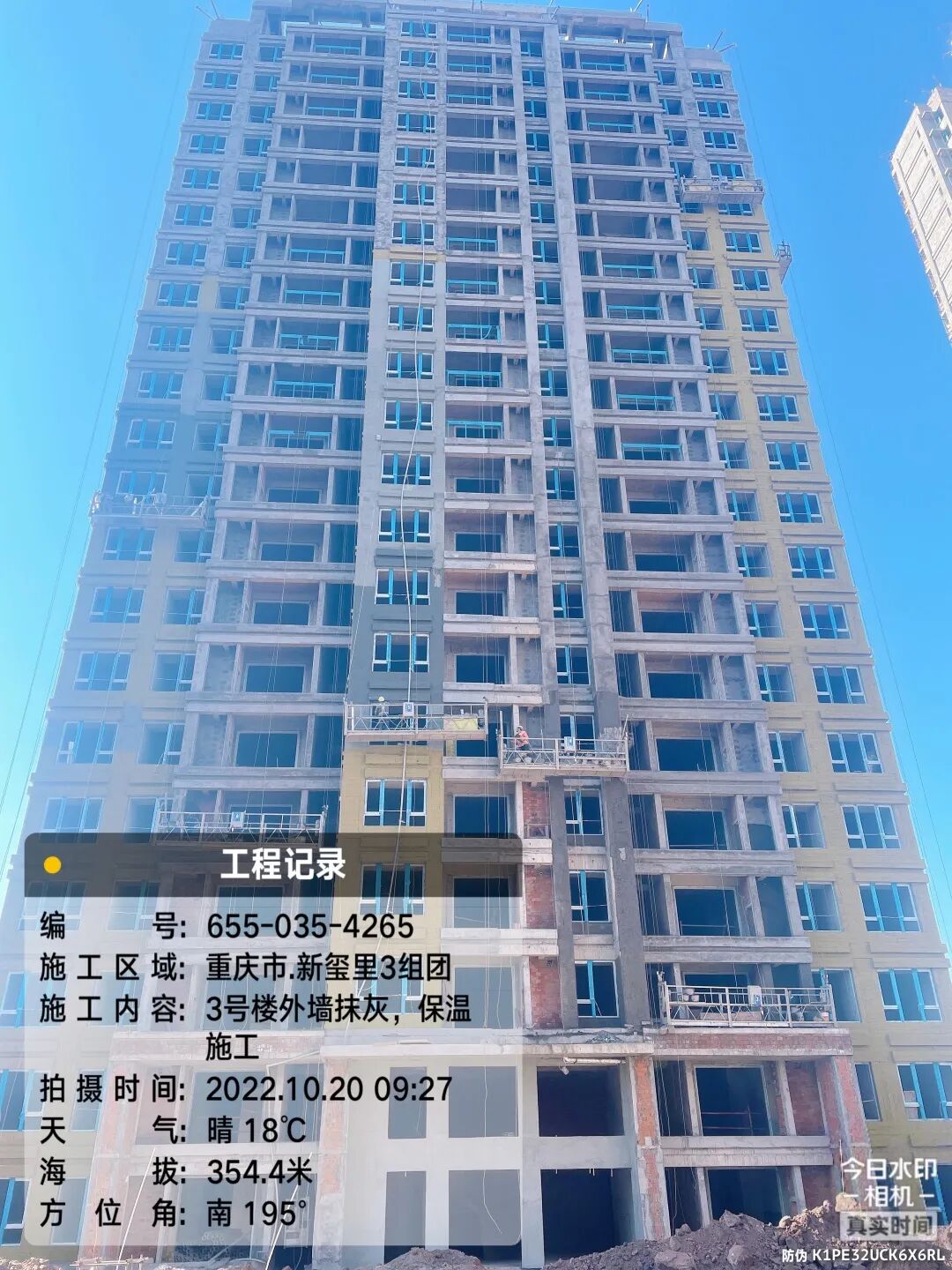

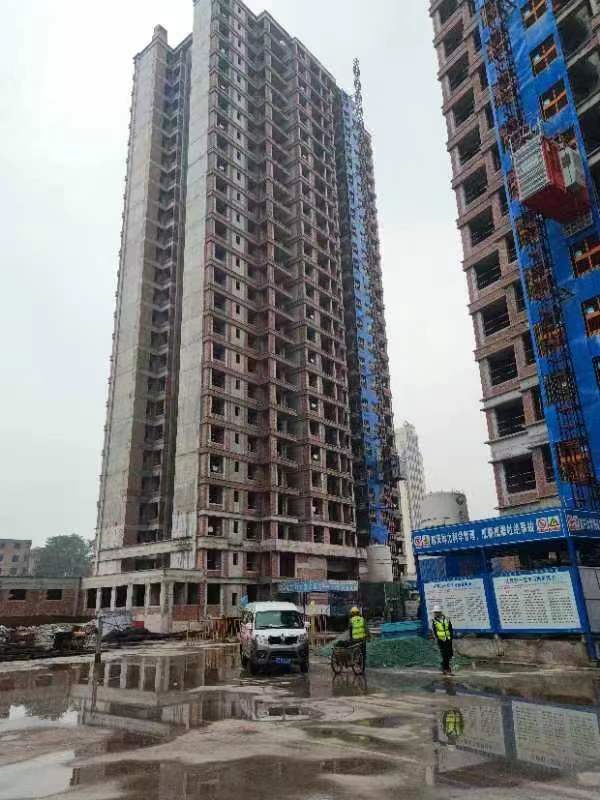

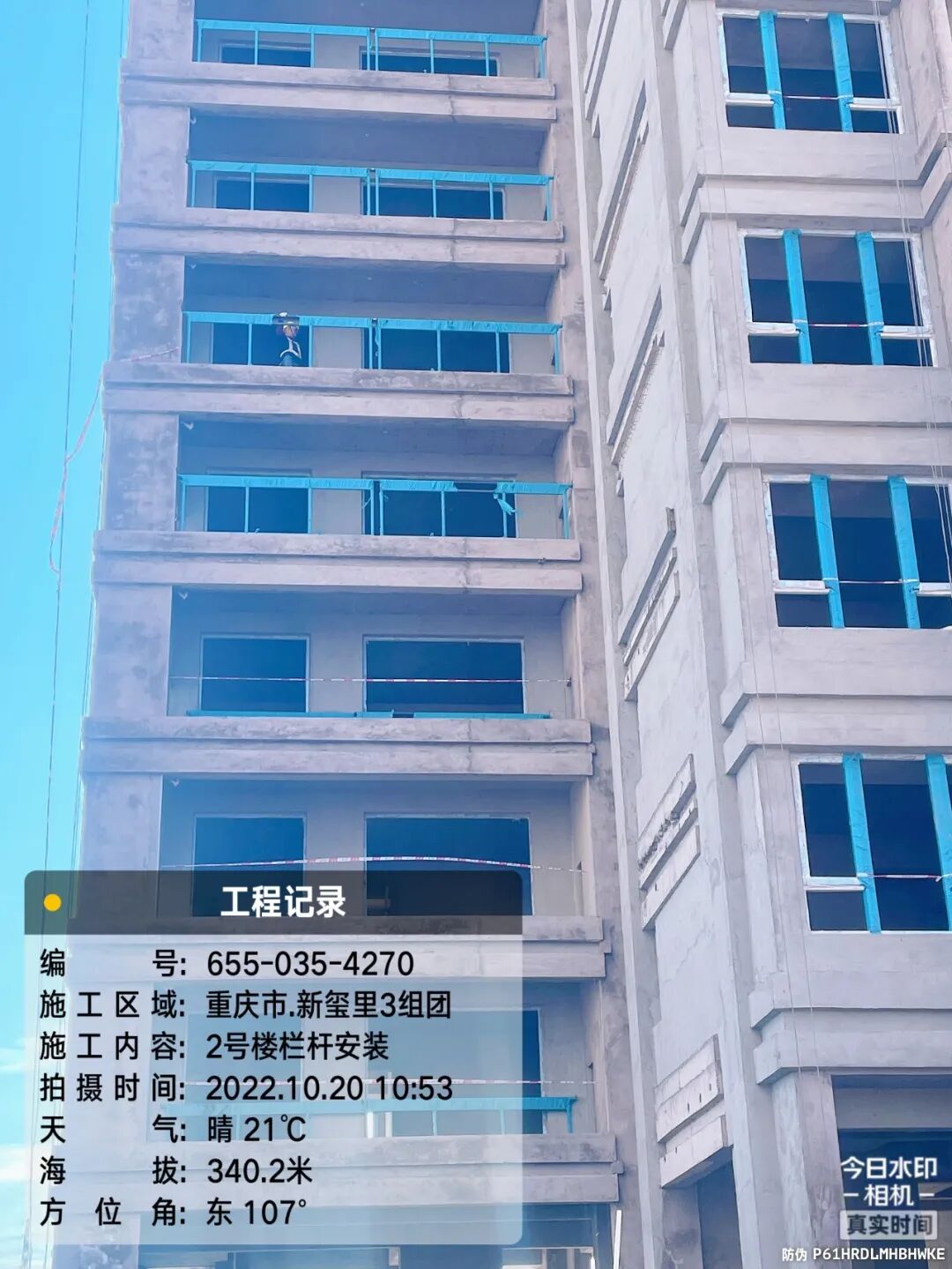

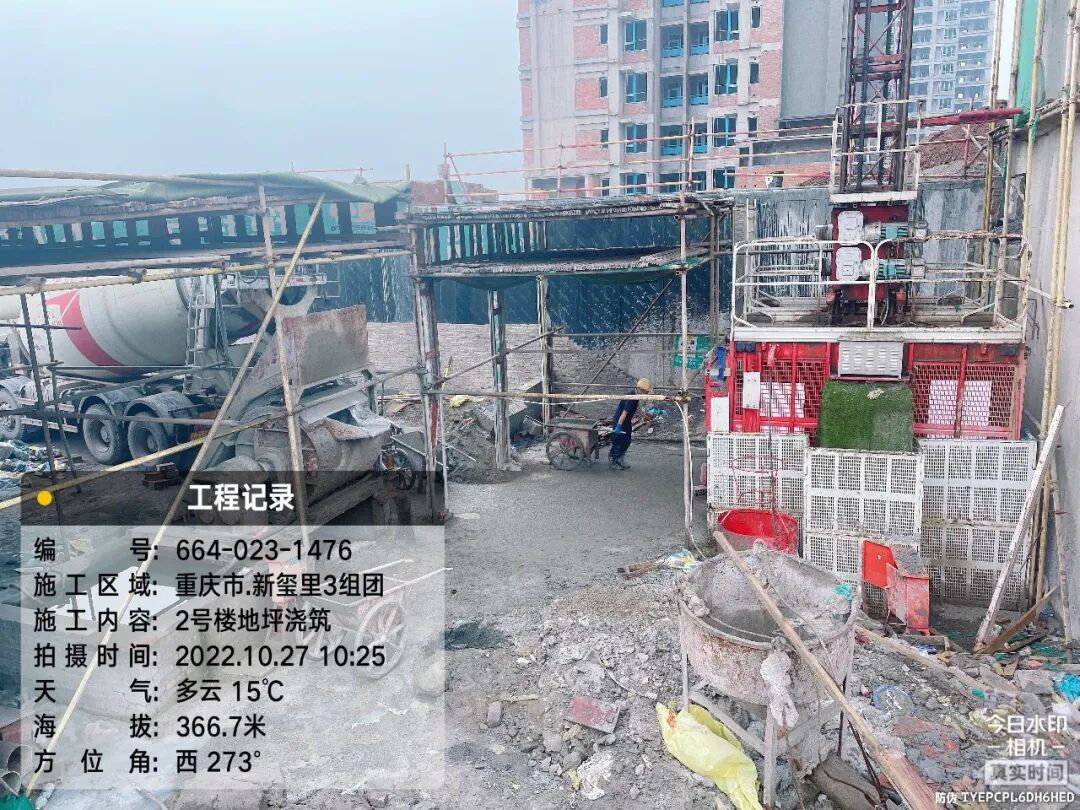

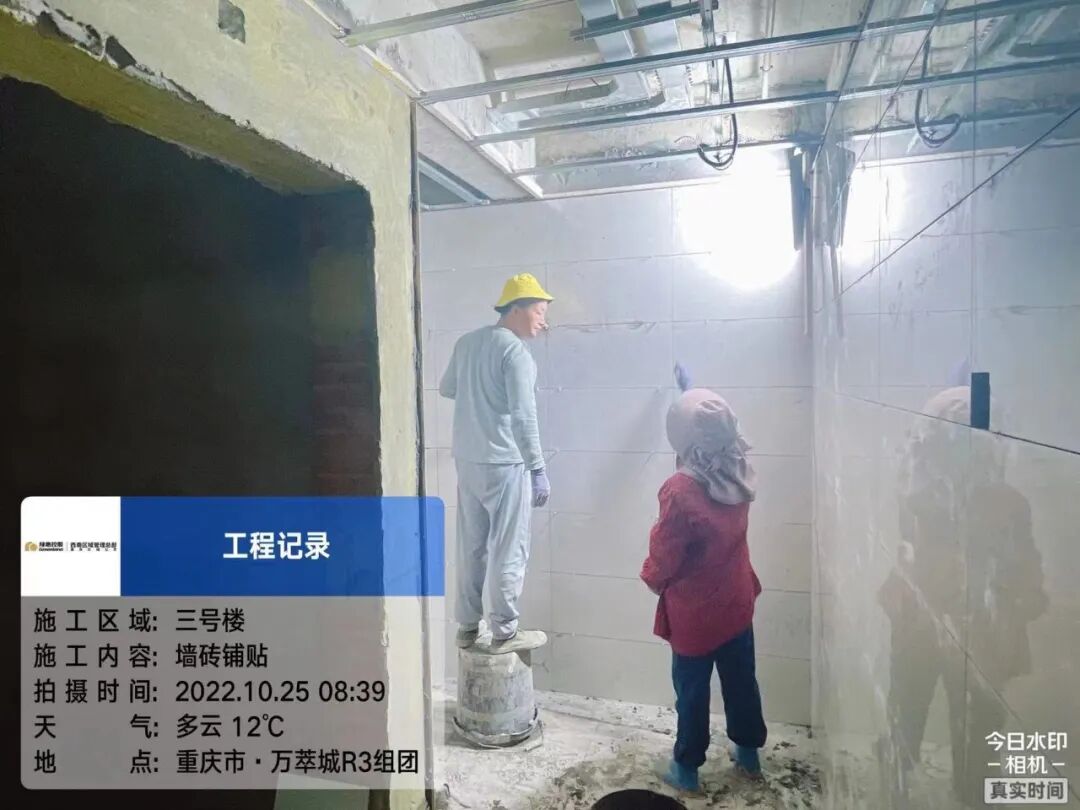

3#楼:主体结构完成,砌体完成,窗框安装完成80%,屋面防水及刚性层完成,主楼消防完成,外墙抹灰完成80%,公区吊顶龙骨完成,地砖铺贴完成80%;

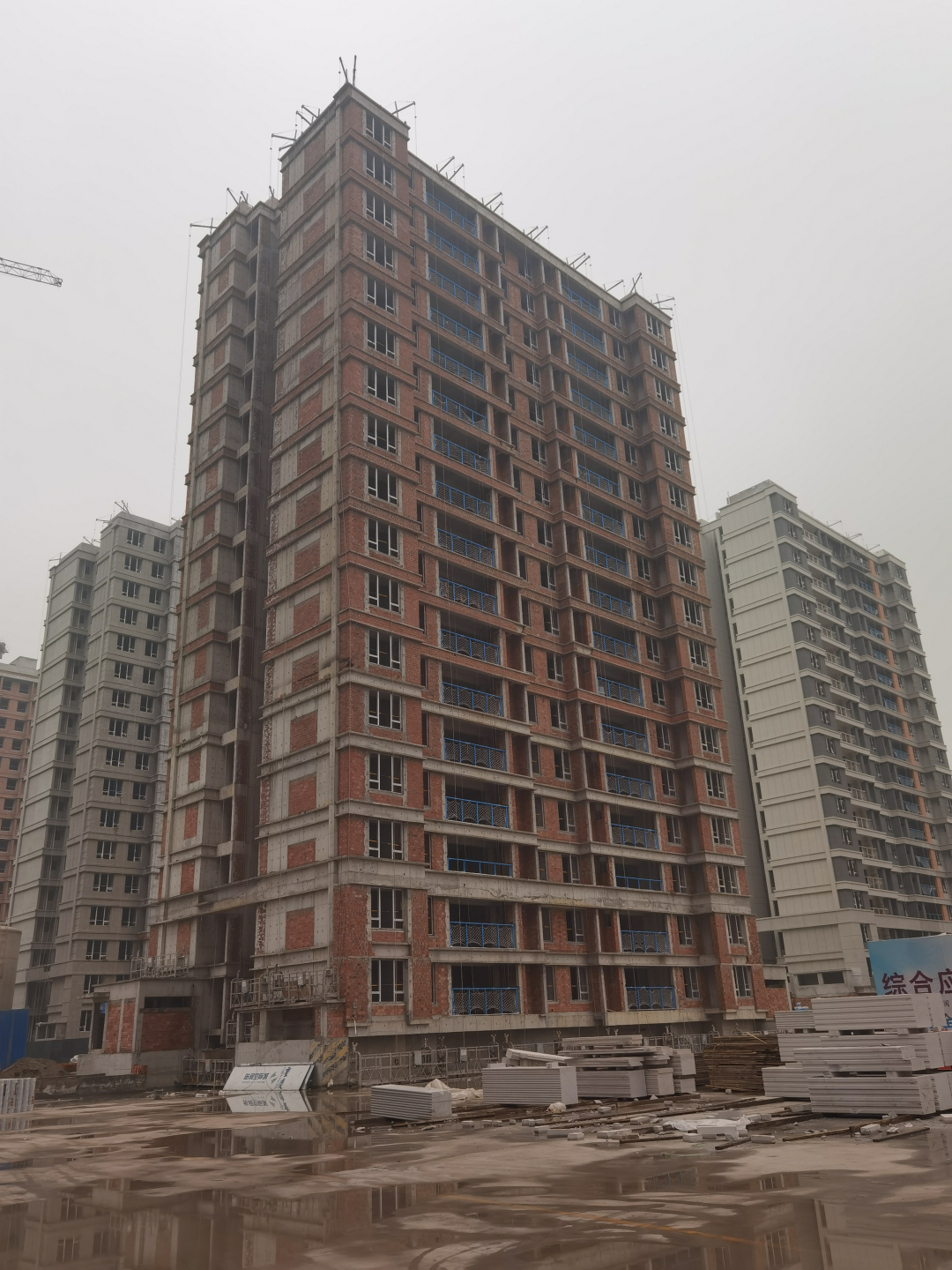

4#楼:主体结构完成,砌体完成95%,室内抹灰完成95%,窗框安装完成80%,屋面防水及刚性层完成,消防施工完成,外墙抹灰完成70%,公区地砖铺贴完成60%;

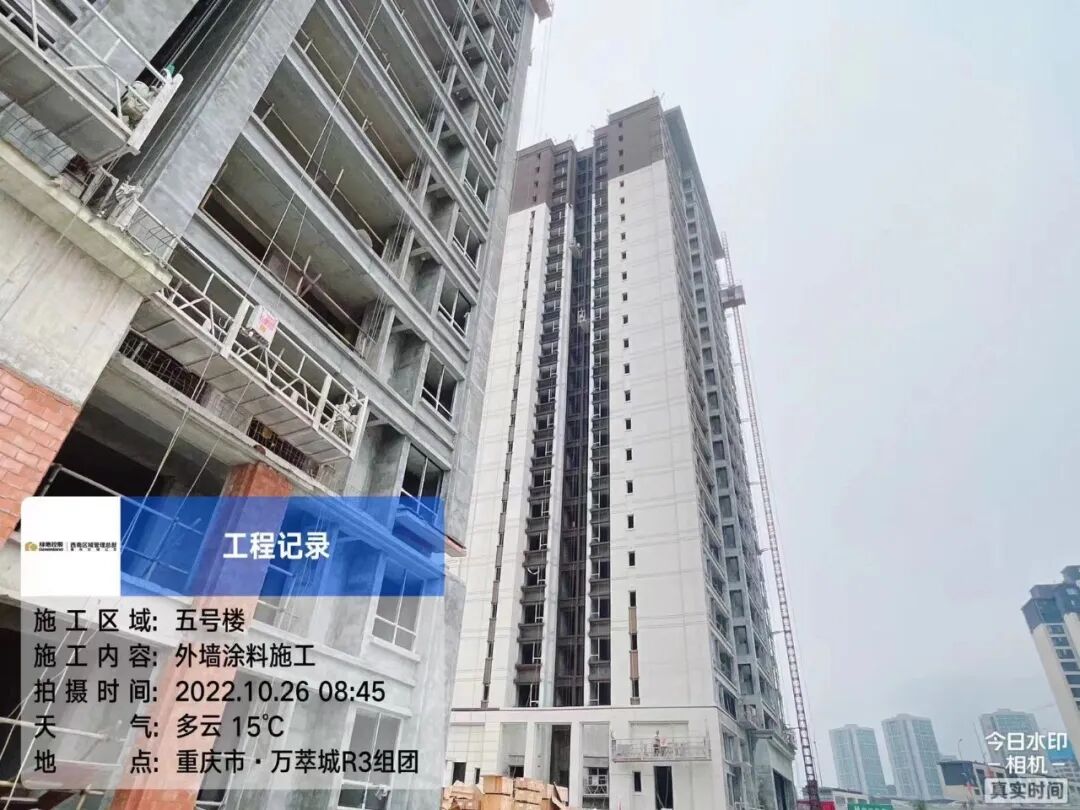

5#楼:主体结构完成,砌体完成,窗框安装完成80%,屋面防水及刚性层完成,消防施工完成,外墙抹灰完成,外墙涂料完成30%,公区穿线施工完成,地砖铺贴完成;

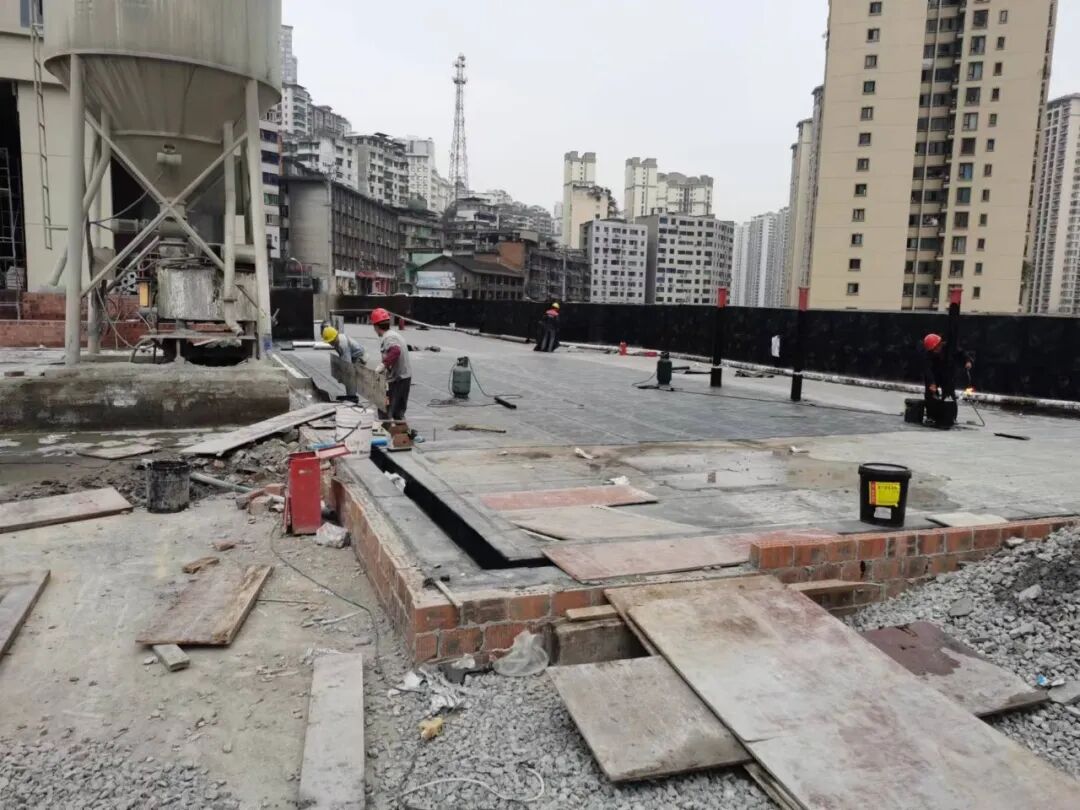

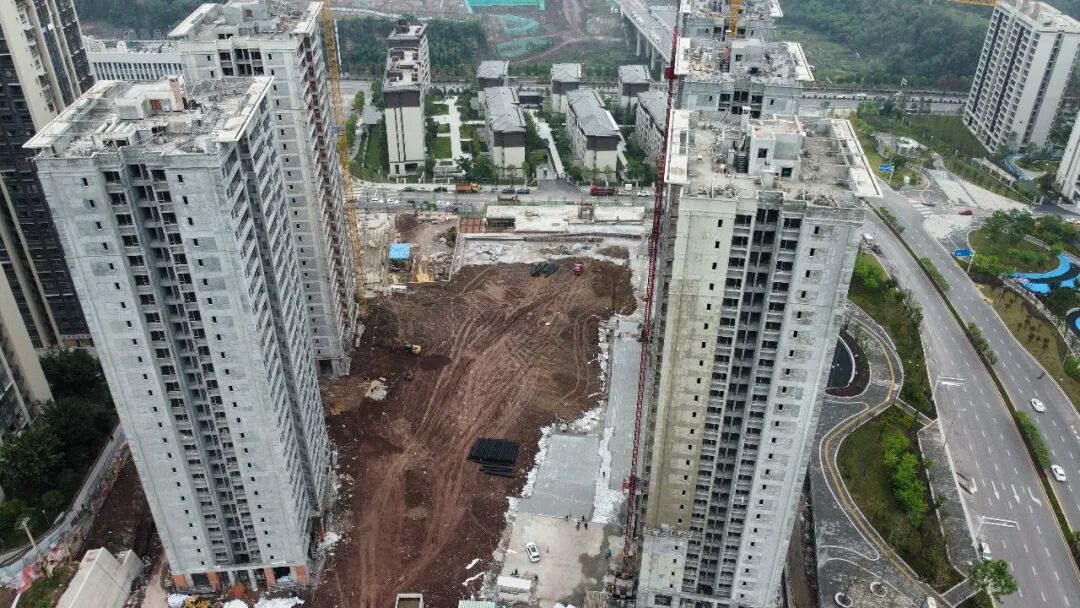

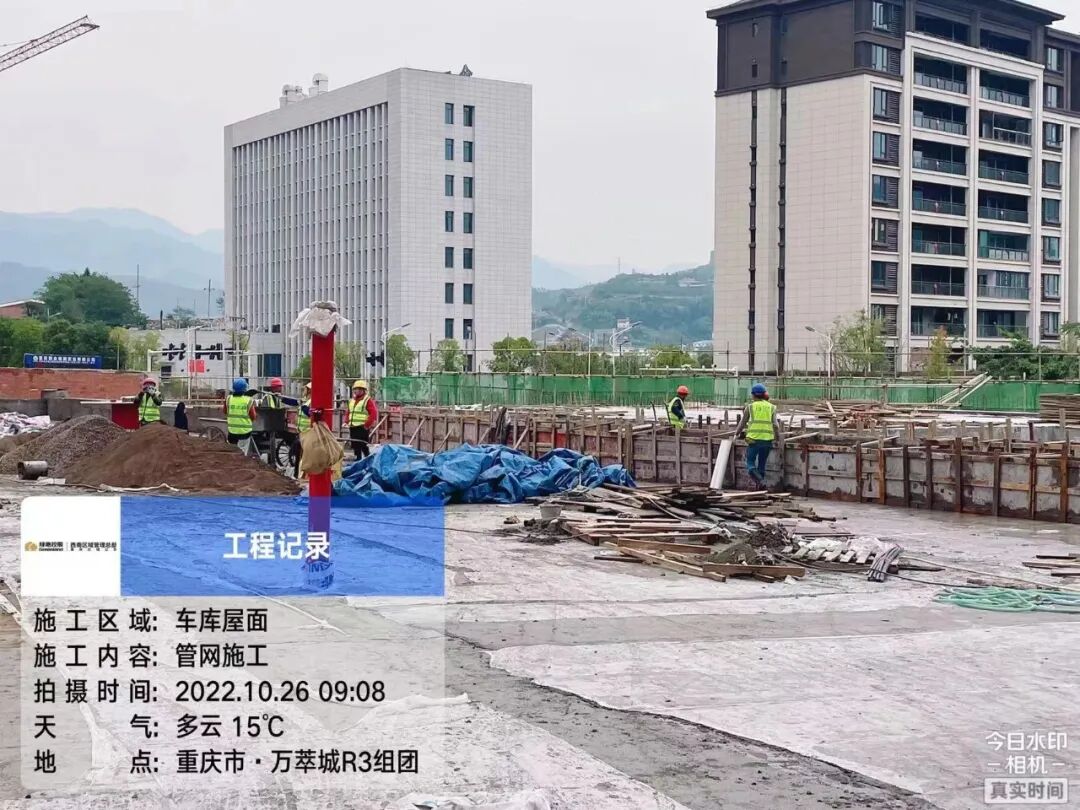

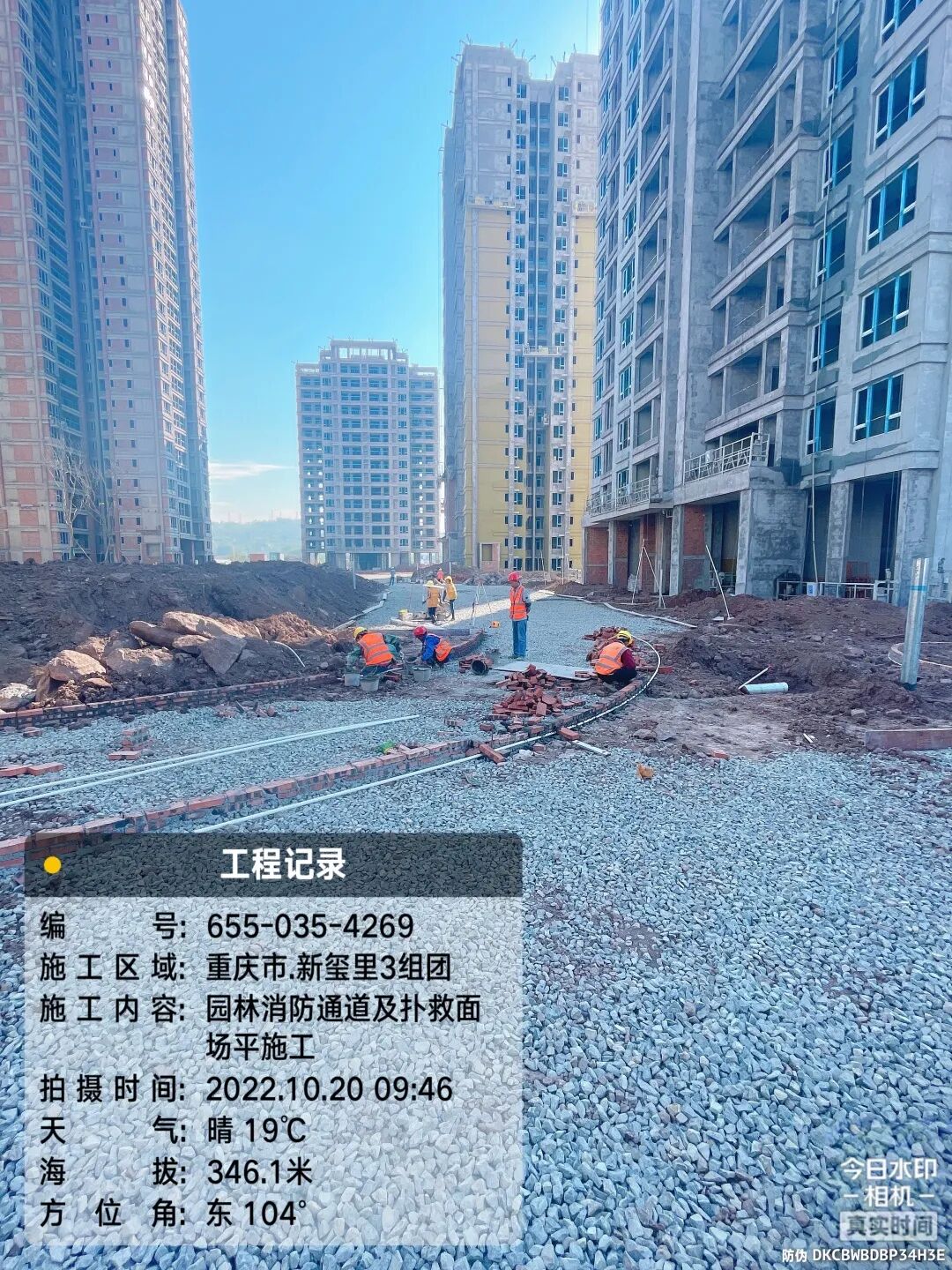

车库:车库结构完成,车库消防水管完成90%,风管安装完成20%,负一层车库砌体施工完成,负一层地坪施工完成50%,车库屋面防水施工完成90%,屋面回填完成70%,负二层砌体完成50%;

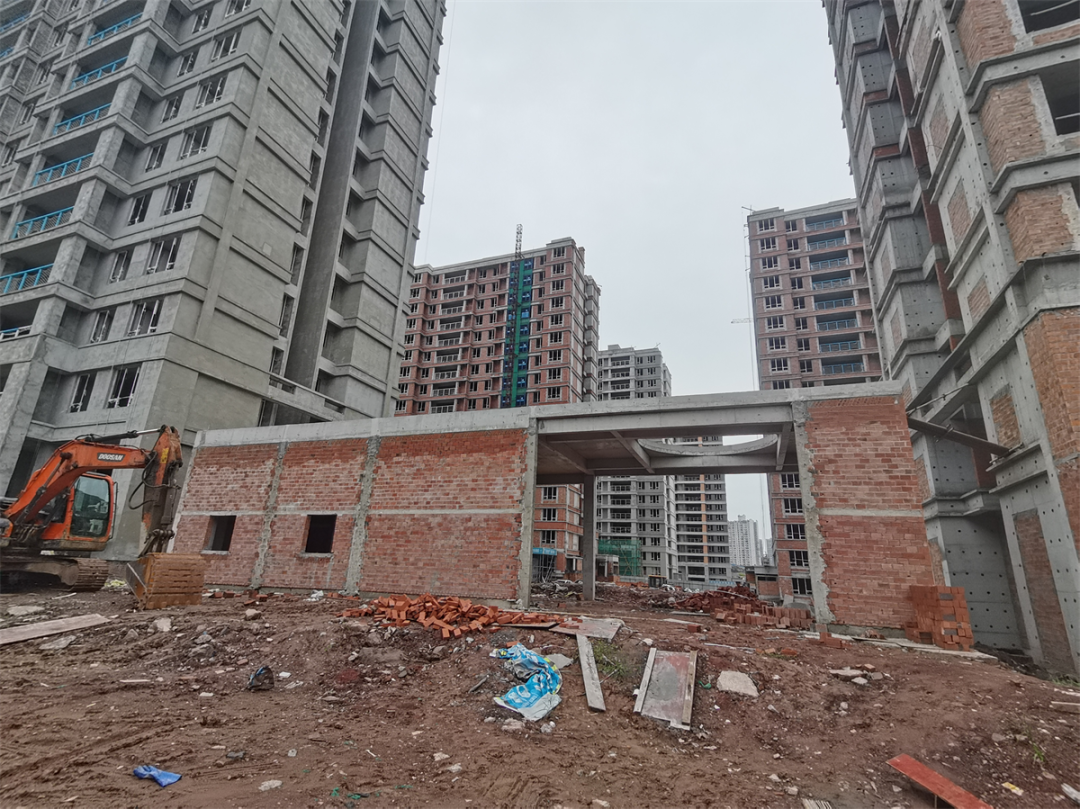

S01-S05:结构完成,S01-S04砌体施工完成,抹灰完成80%。

R4组团1标段

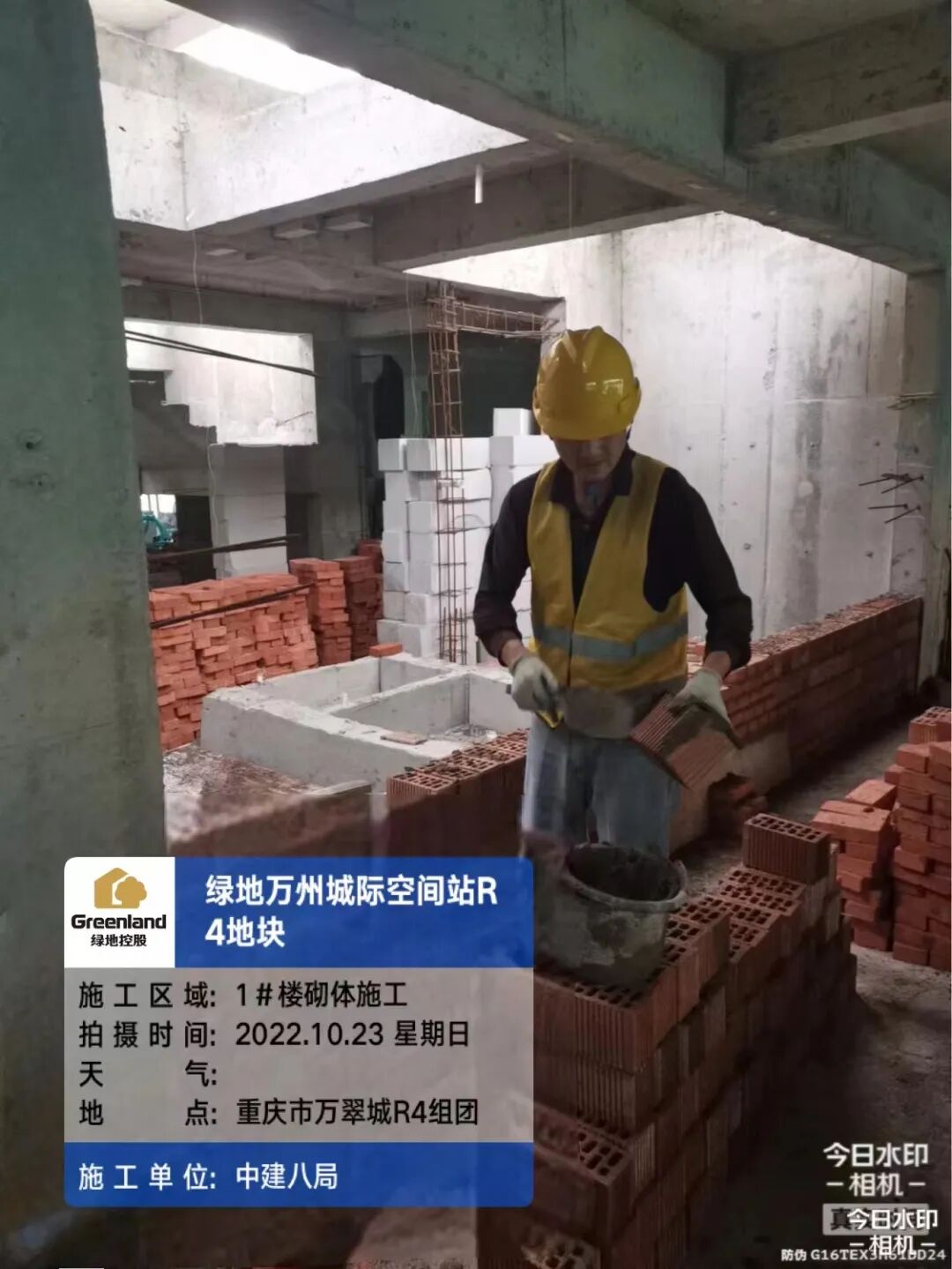

1#楼:封顶,砌体完成75%;

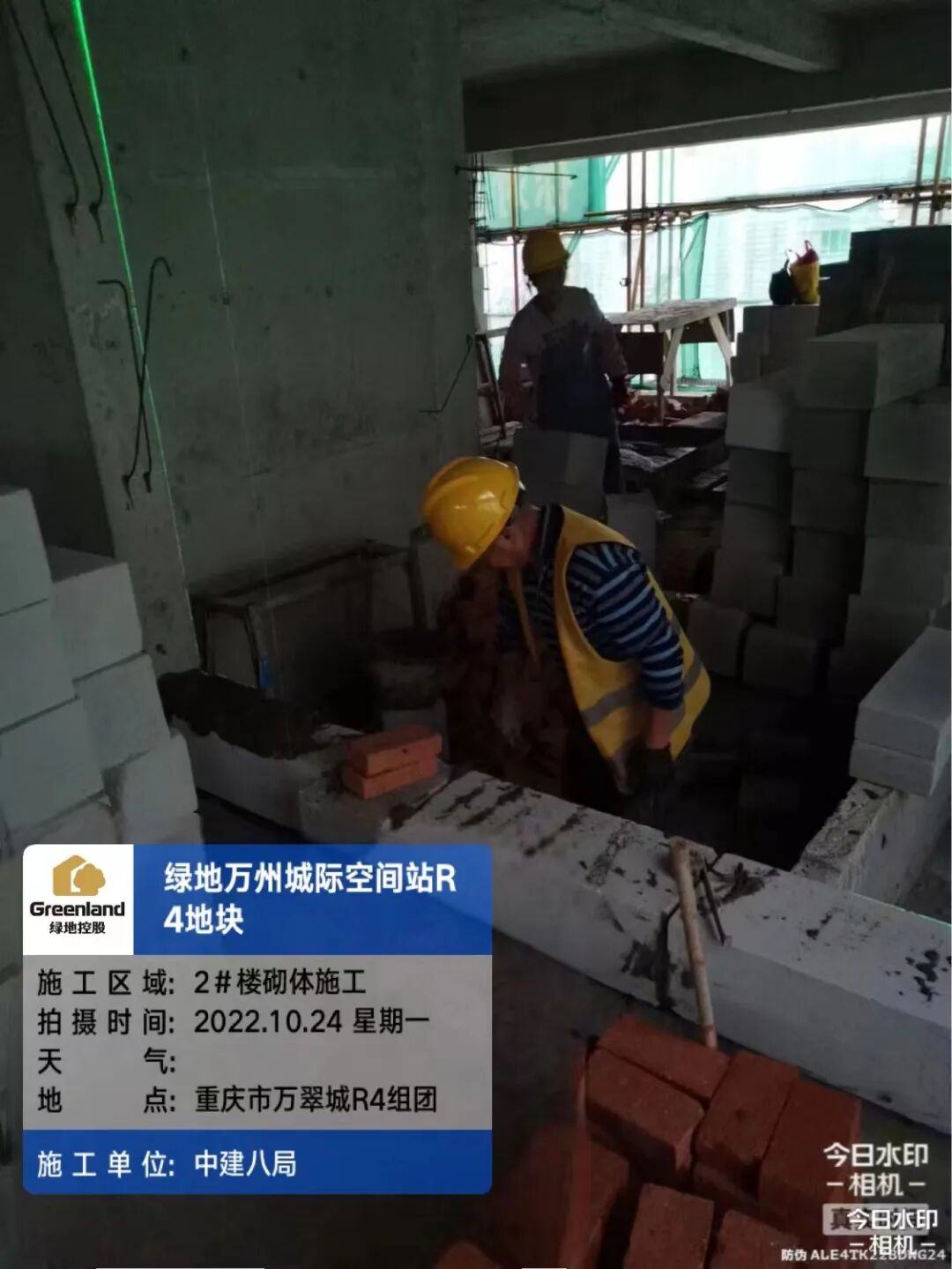

2#楼:封顶,砌体完成10%;

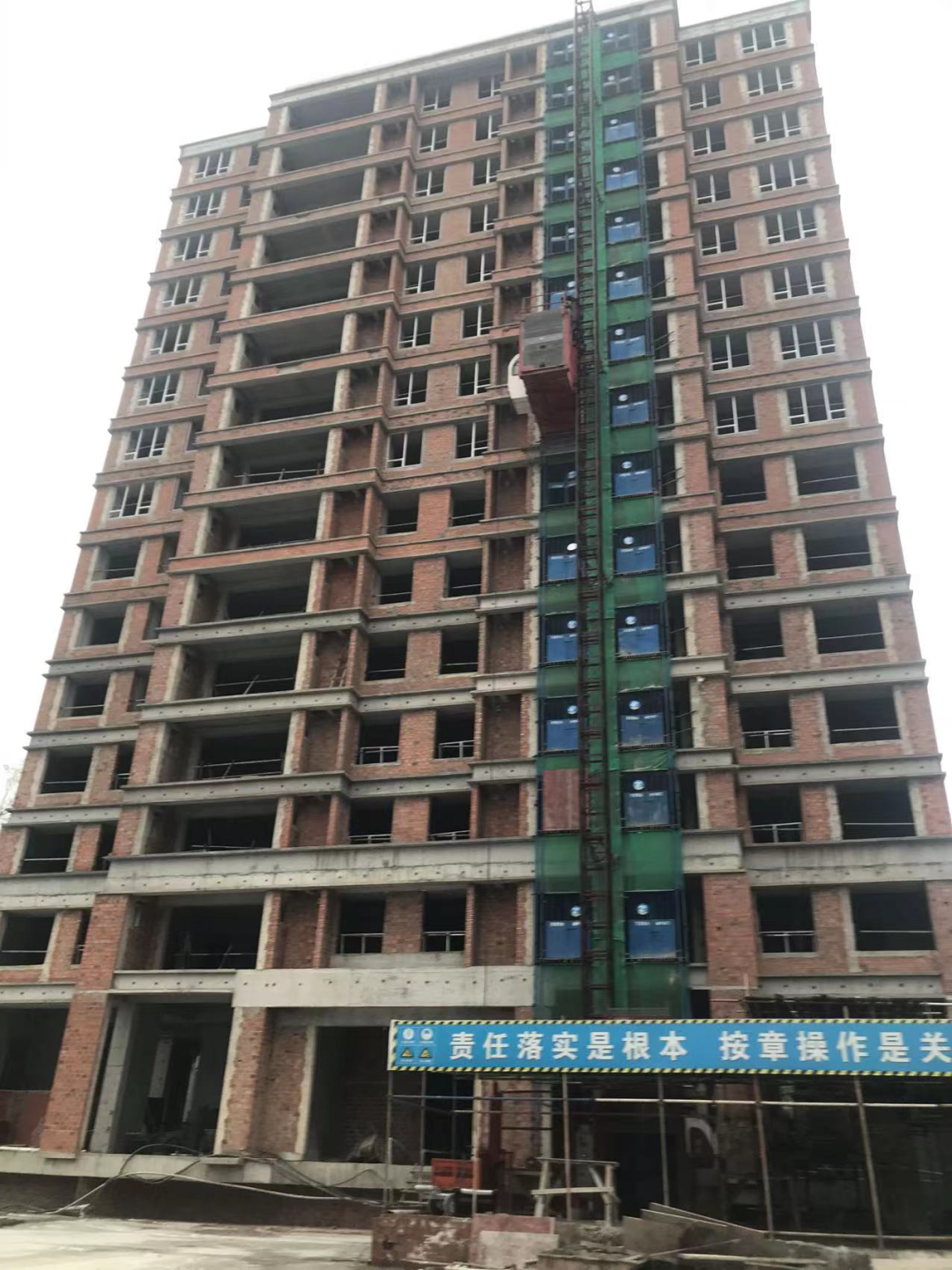

8#楼:主体结构完成13F,12、13F支模架拆除中;

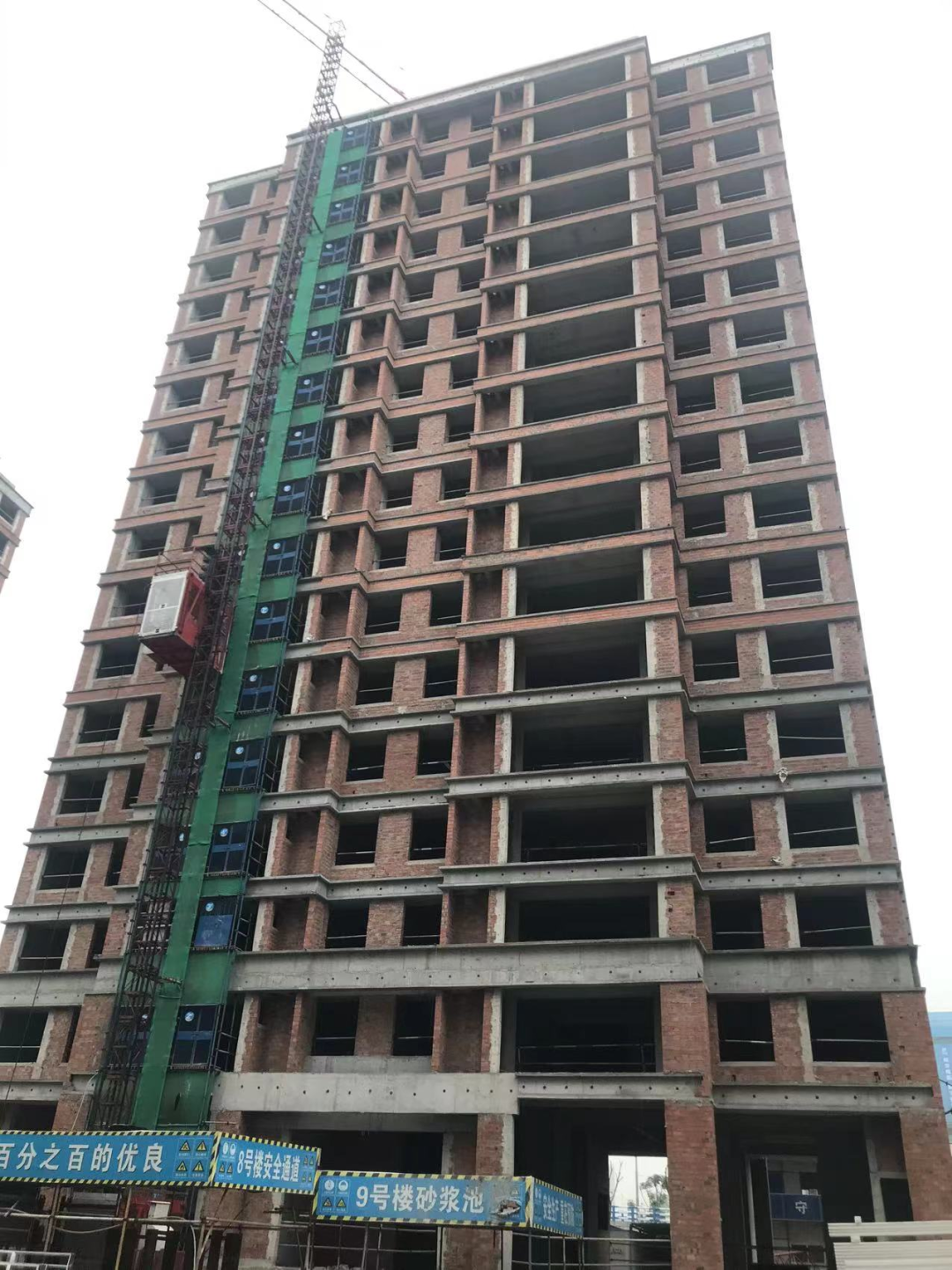

9#楼:封顶,外墙保温完成;

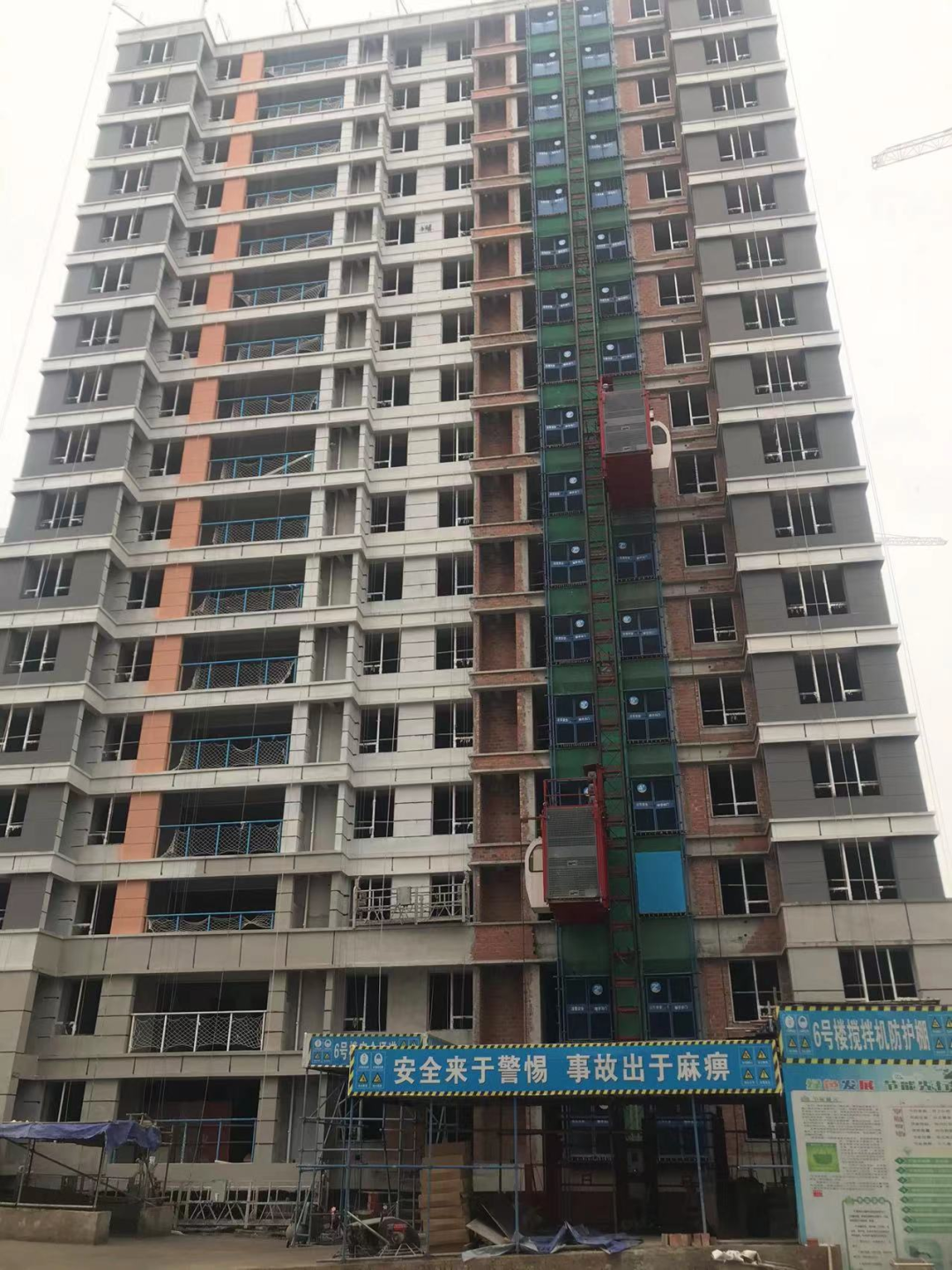

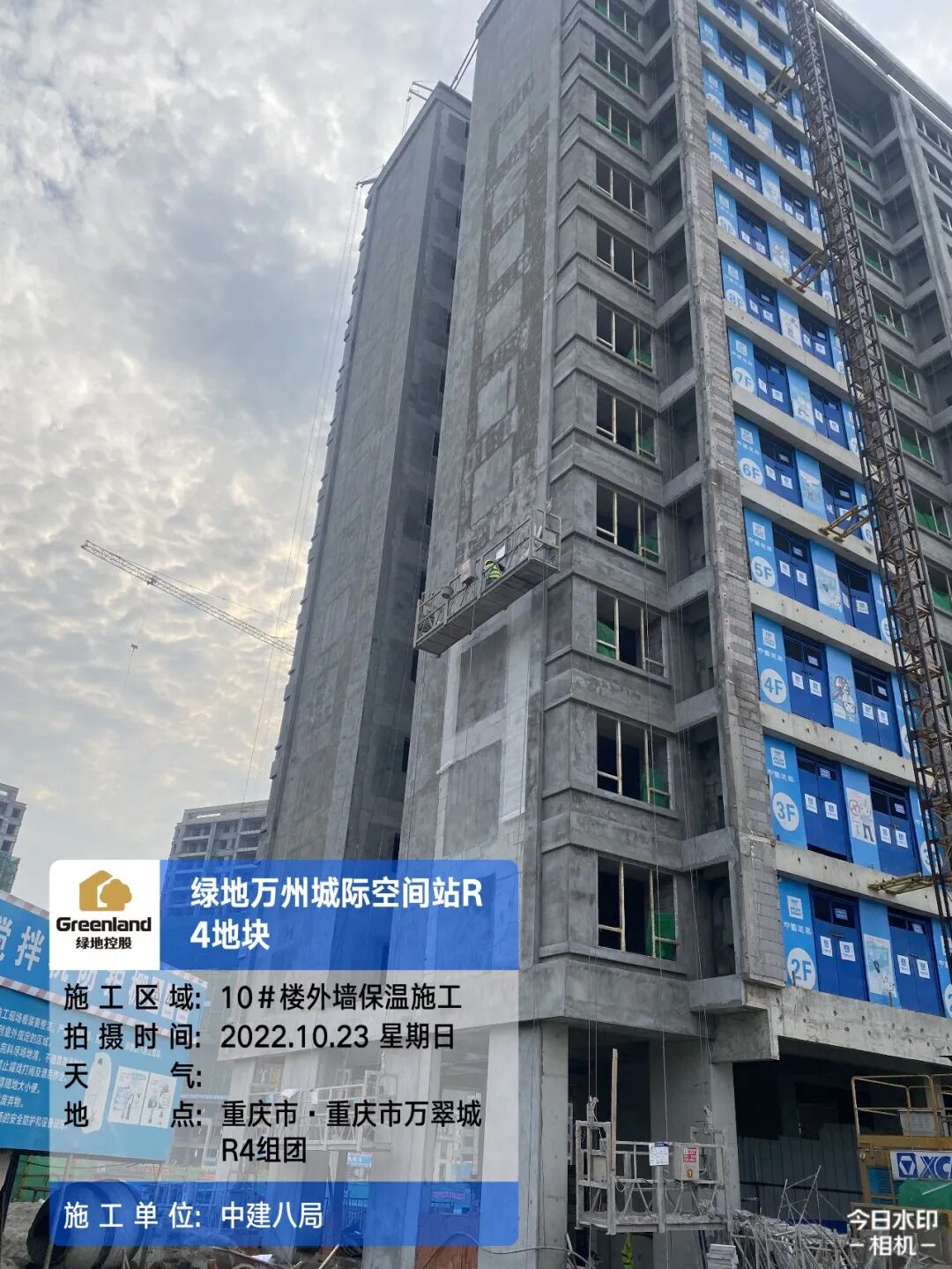

10#楼:封顶,外墙保温完成80%;

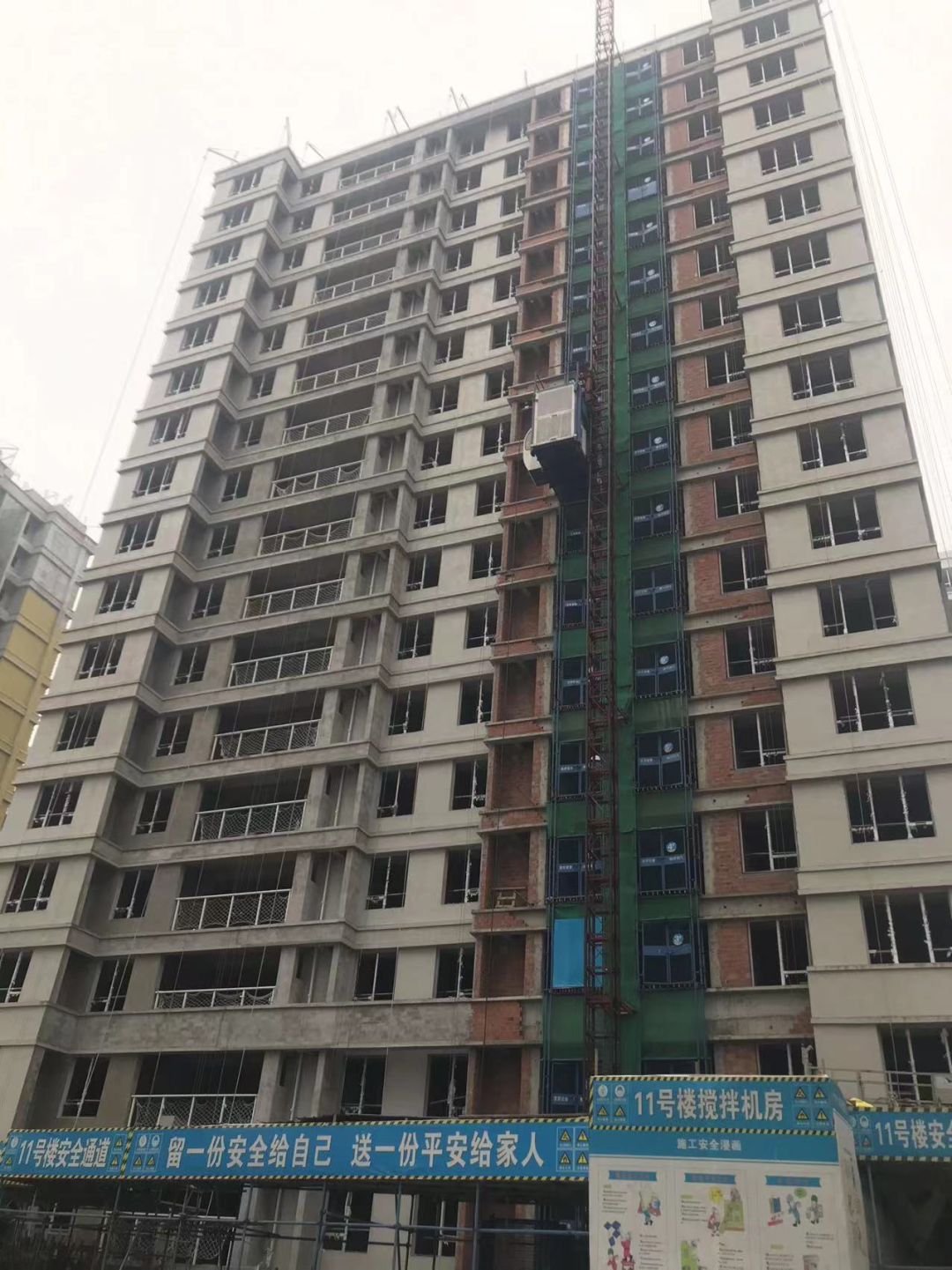

11#楼:浅基础开挖完成;

12#楼:封顶、砌体完成,室内抹灰完成80%;

13#楼:封顶、砌体完成55%;

14#楼:封顶、砌体完成,室内抹灰完成;

21#楼:封顶、砌体完成,室内抹灰挂网打疤完成30%;

R4组团2标段

3#楼封顶,砌体完成,外墙抹灰完成50%;

4#楼封顶,砌体、外墙抹灰完成;

5#楼封顶,砌体完成,外墙抹灰完成20%;

6#楼封顶,砌体完成;

7#楼封顶,砌体完成60%;

11#楼浅基础开挖完成;

15#楼封顶,砌体完成;

16#楼封顶,砌体完成;

17#楼8F封顶,砌体完成50%;

18#楼8F封顶,砌体完成;

19#楼8F砌体完成;20#楼8层封顶;22#楼8层封顶;

23#楼8F砌体完成;

车库基础施工完成50%,结构完成30%;南侧生化池结构完成,北侧生化池底板、雨水搜集池完成;

绿地·重庆城际空间站

3期1标段

1#楼:室内抹灰施工完成30%;

2#楼:室内抹灰施工完成50%;

3#楼:ALC条板施工85%;

4#楼主体结构封顶,二次结构砖砌体、ALC条板施工完成,窗框、栏杆安装完成,室内抹灰完成60%;

13#楼:外墙涂料完成,公区天棚封板腻子完成。

14#楼外墙涂料完成,公区天棚腻子完成。

15#楼:外墙涂料完成,公区天棚封板完成、腻子完成。

16#楼:外墙涂料完成,公区天棚封板完成、腻子施工。

幼儿园:室内抹灰施工、门窗框施工完成。

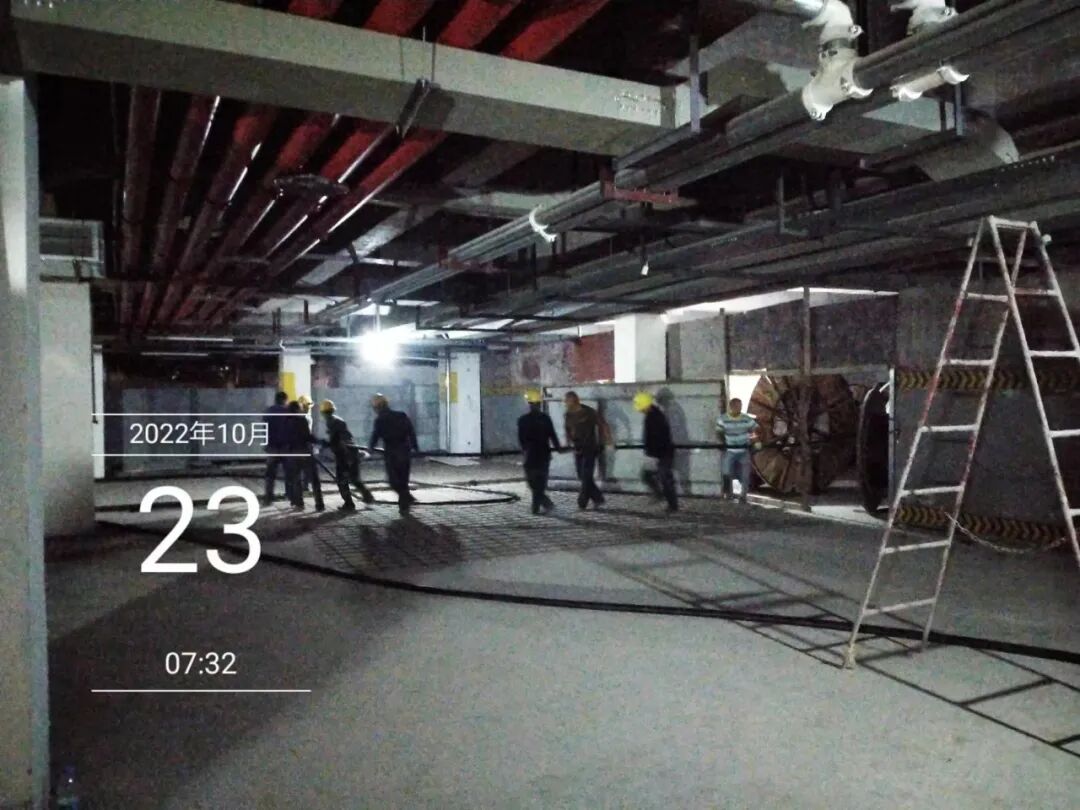

车库:砌体完成,室内抹灰完成60%,总平管网施工。

临街商业门面:二次结构砖砌体完成。

17#楼:外墙涂料完成,公区天棚封板完成、腻子完成。

临街商业门面:二次结构砖砌体完成。

3期2标段

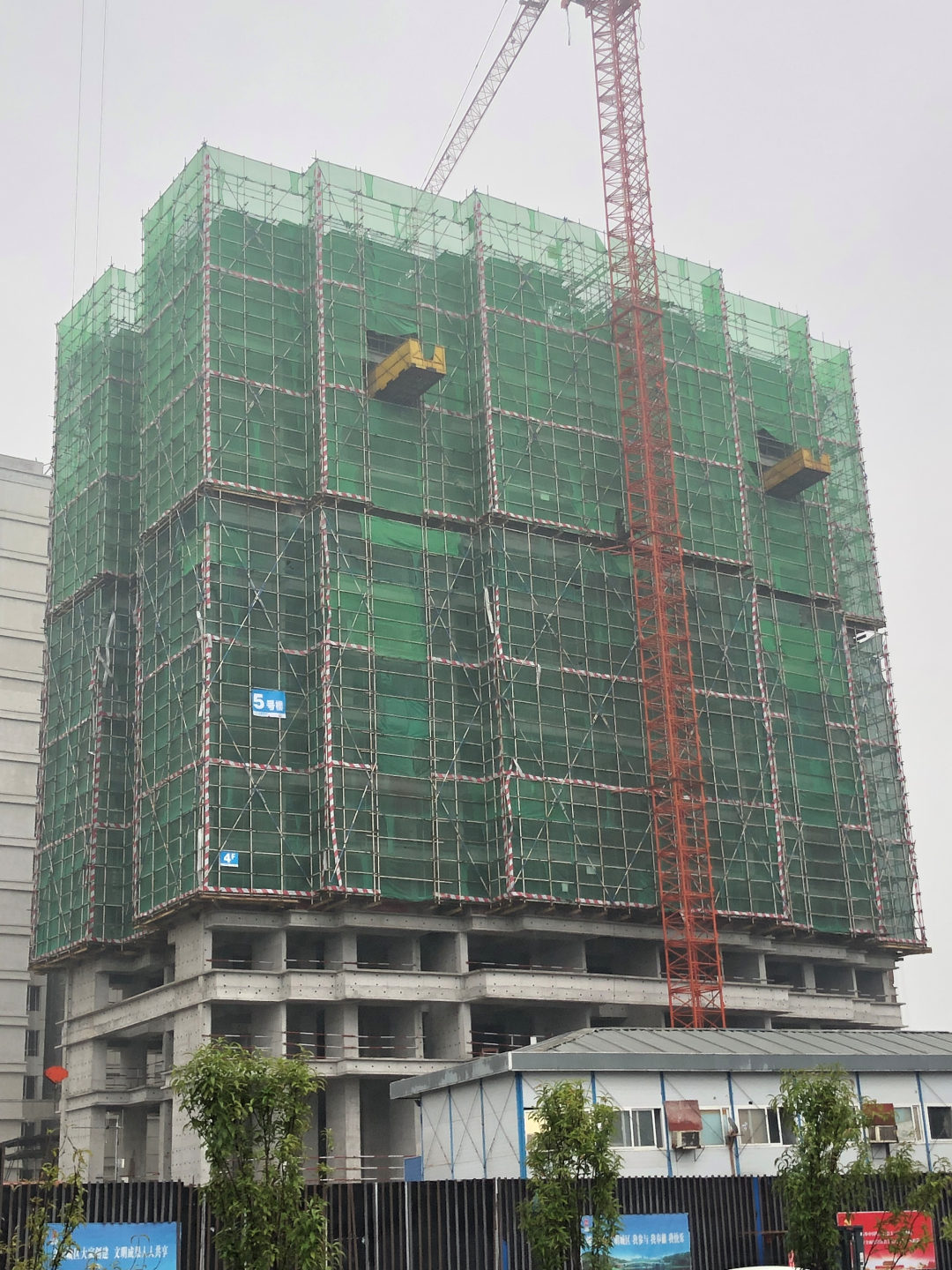

5#楼:主体结构施工至14层。

6#楼:外墙漆施工完成30%,室内抹灰施工完成30%。

7#楼:砖砌体完成,电梯施工完成20%。

8#楼:ALC条板施工完成45%。

9#楼:外墙漆施工完成40%,室内抹灰完成20%。

10#楼:ALC条板施工完成60%,窗框安装完成50%。

11#楼:ALC条板施工完成30%,外墙漆施工完成20%。

12#楼:ALC条板施工完成10%,外墙保温完成40%。

20#楼:砌体完成,屋面工程完成。

总平、车库:砌体完成,室内抹灰完成。

绿地·涪陵城际空间站

8号地块

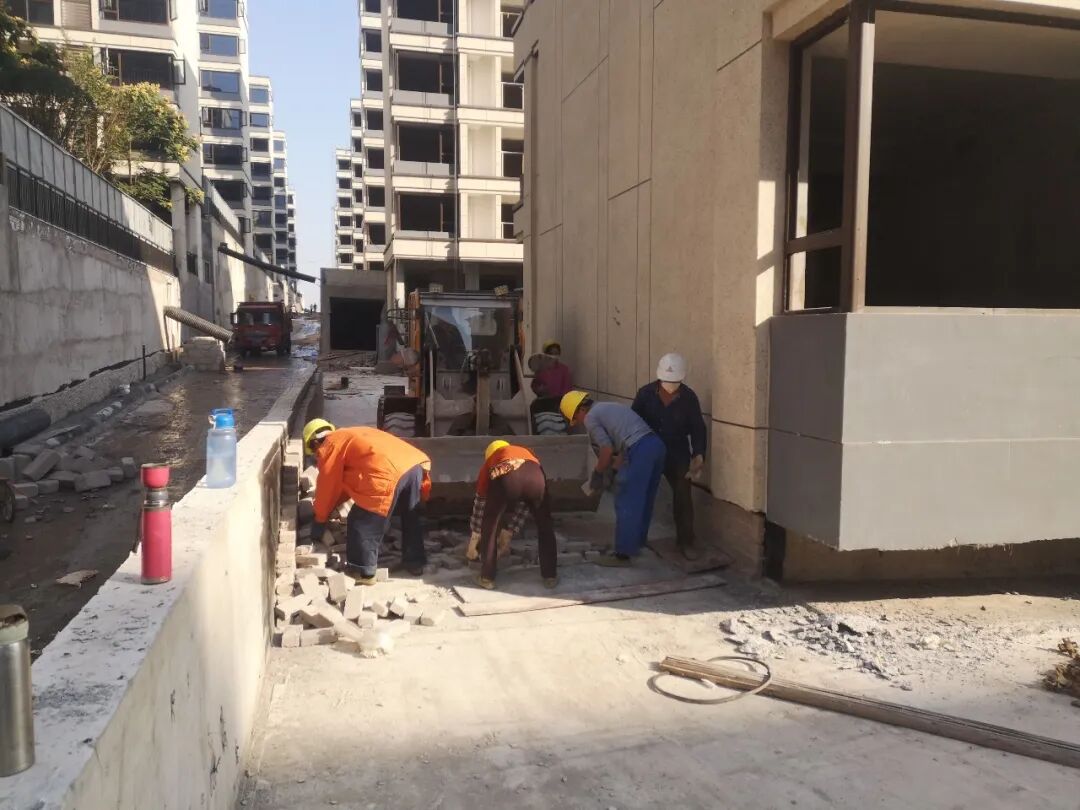

住宅主体完成,外保温完成90%,门窗框完成80%;车库砌体抹灰完成,地坪基层开始抓毛,车库顶板回填完成,综合管网完成90%;

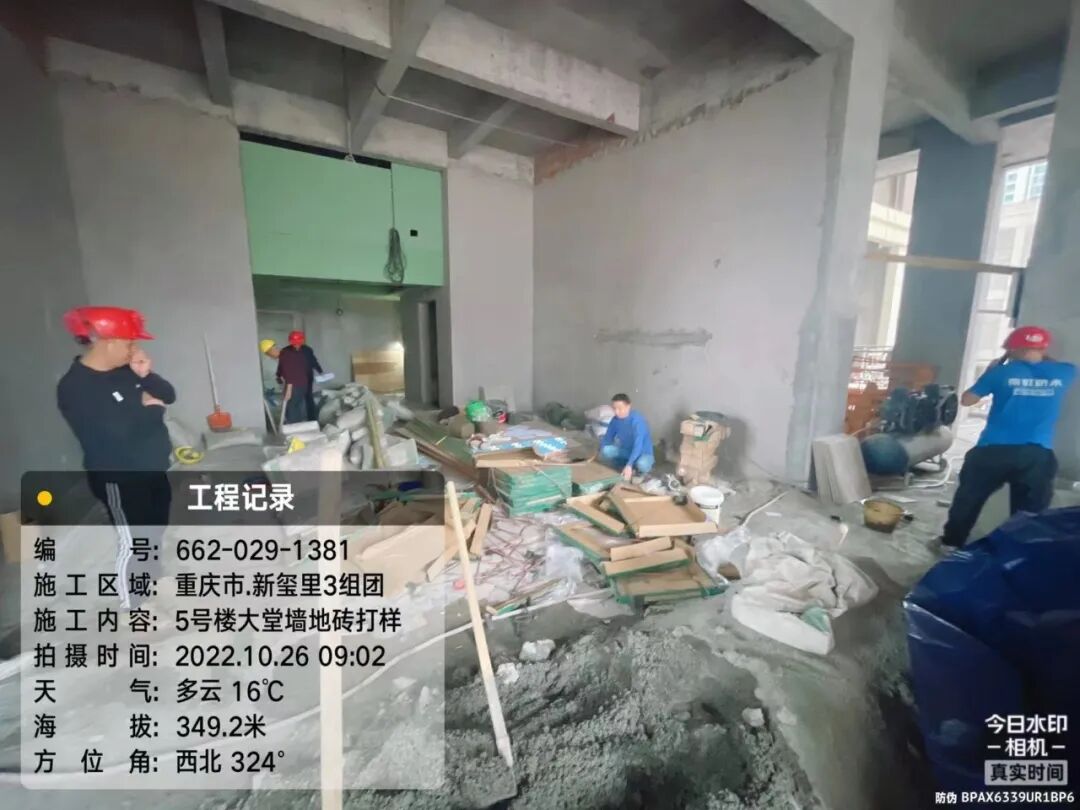

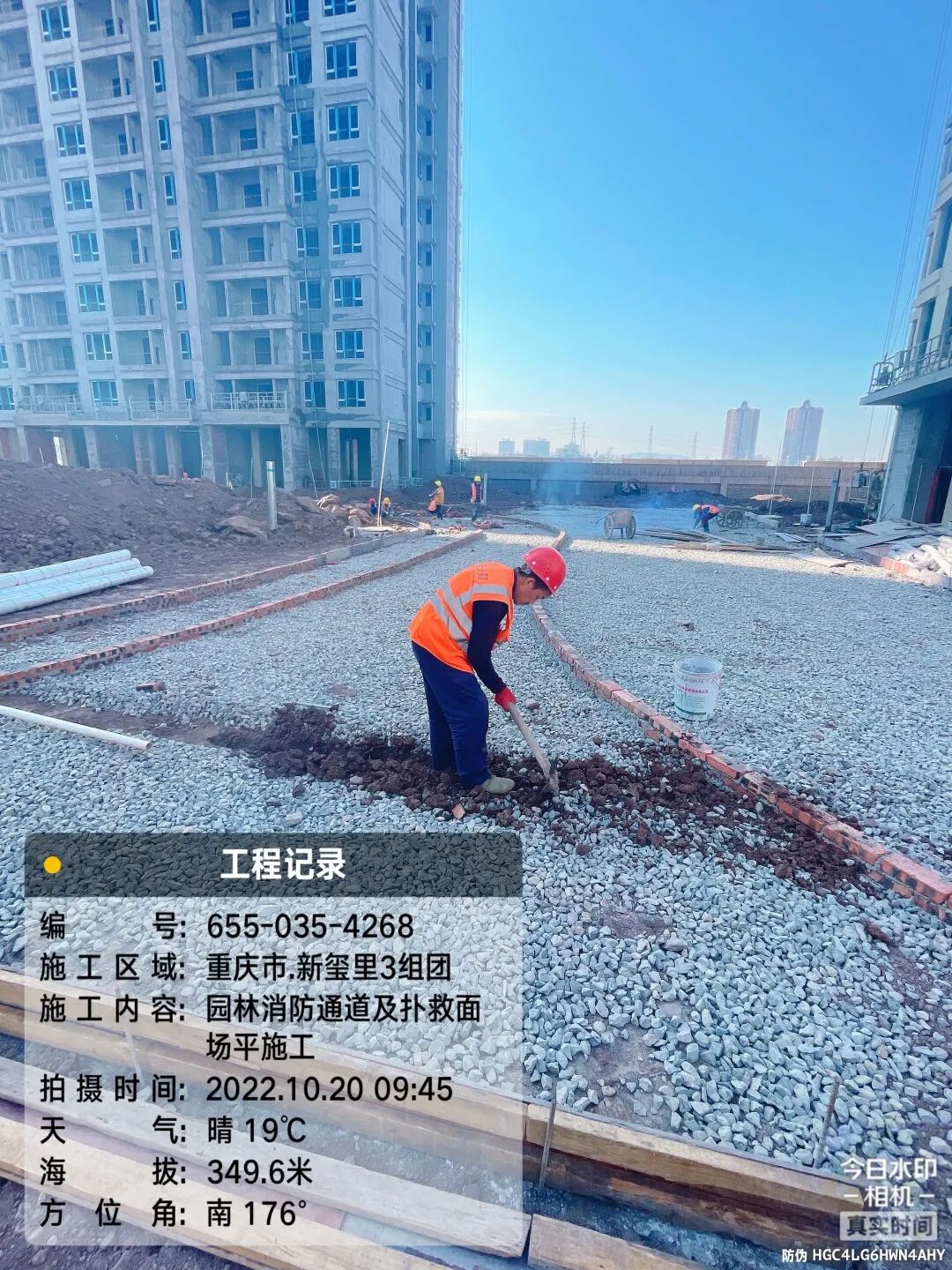

中庭消防道及扑救面碎石垫层完成50%,公区抹灰包括车库大堂完成,5号楼墙地砖完成90%。

6号楼地砖完成90%,6号楼墙砖完成50%,3号楼地砖完成50%,墙砖完成20%。

绿地新里·秋月台

1#楼:外立面完成,窗框、玻璃完成;2#楼外立面完成95%,窗框完成;

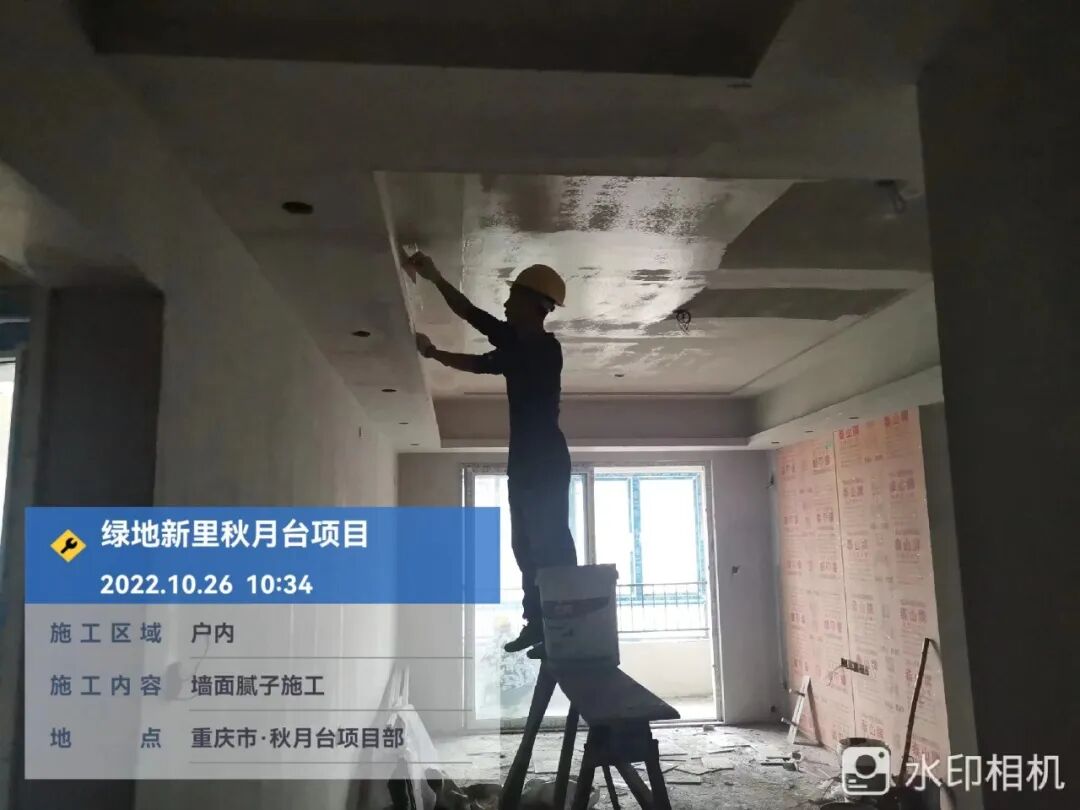

室内:室内精装户内穿线、木工吊顶、室内排水完成,第一遍腻子施工完成,第二遍腻子完成90%,第三遍腻子完成10%;室内瓷砖铺贴完成60%,工区铺贴40%;车库电缆穿线完成50%,车库顶板防水完成90%。

绿地城·听江左岸

4号地块二标段

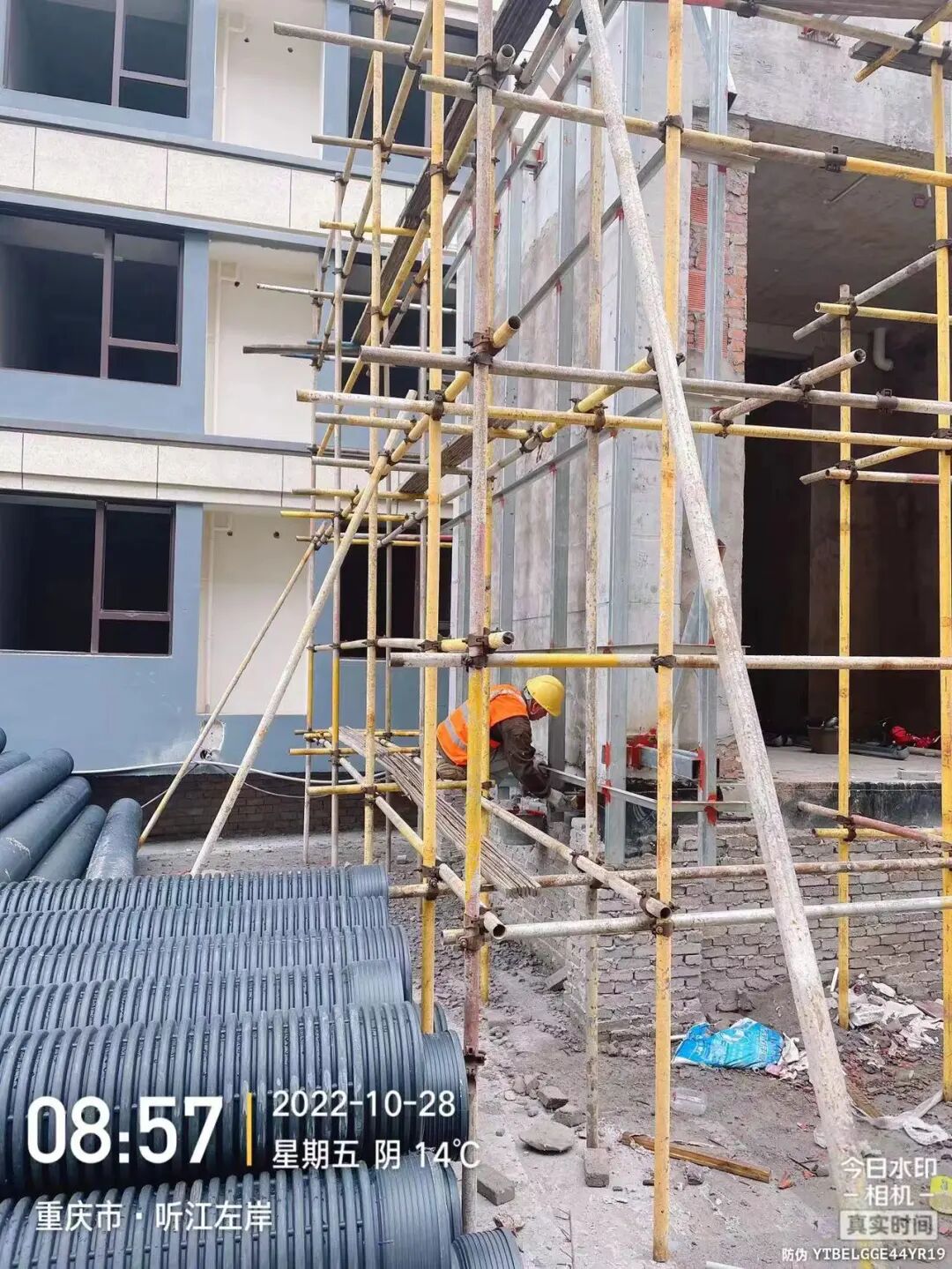

吊篮拆除完成,管网完成95%,总平回填完成30%,门头外装、室内墙地砖开始施工,电梯排产完成准备进场,塔楼消防管安装完成。

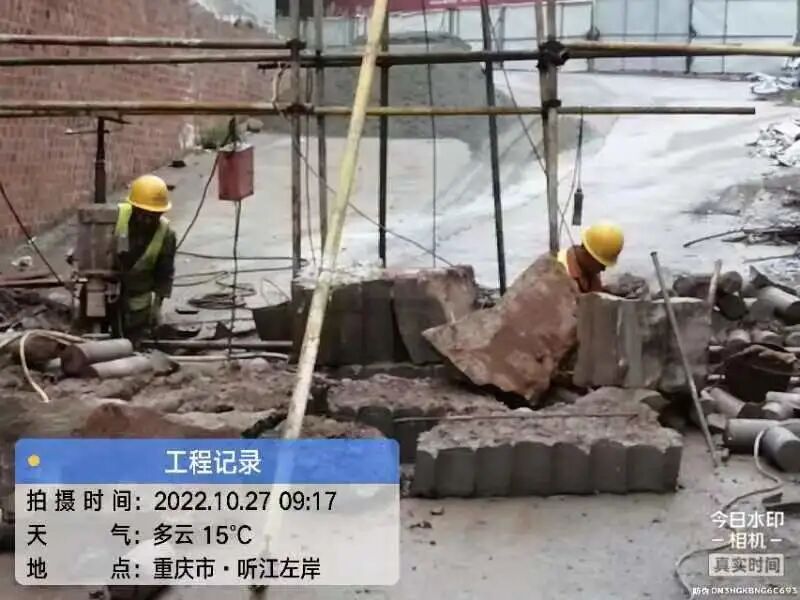

4号地块三标段

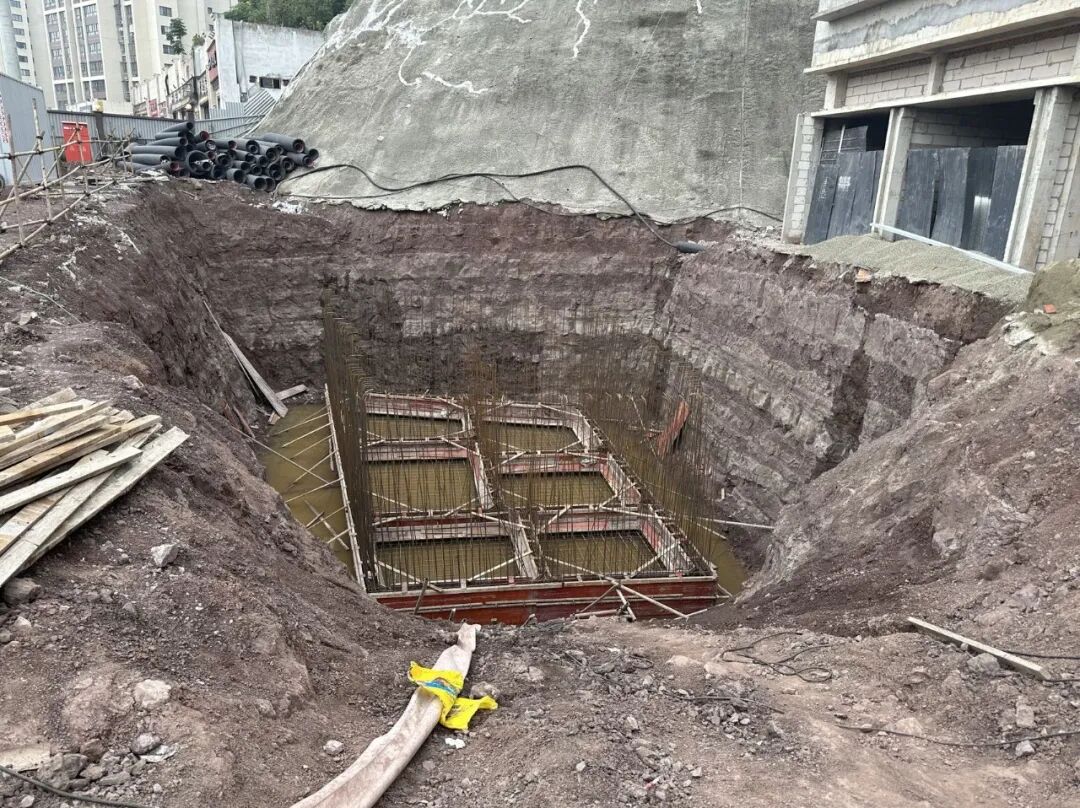

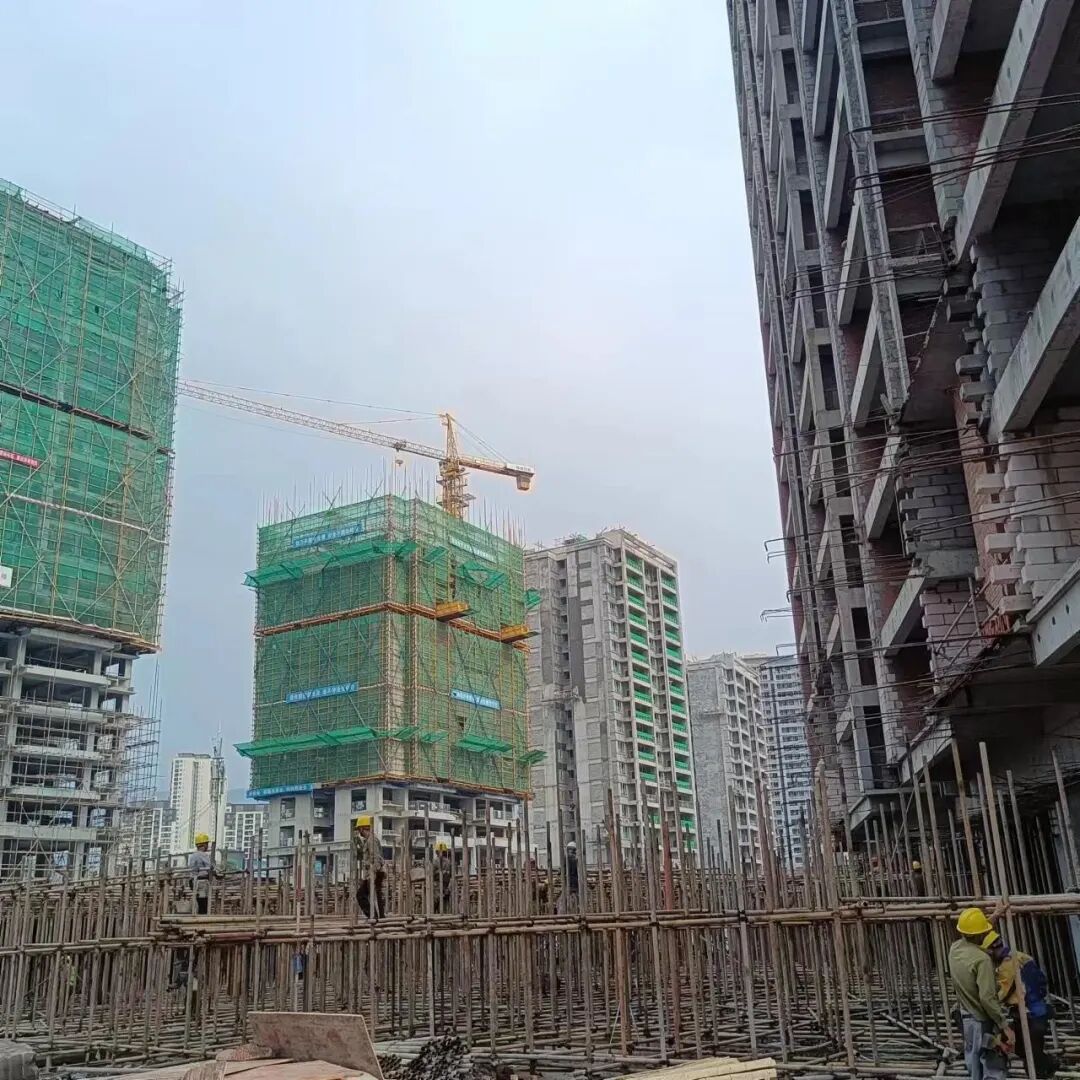

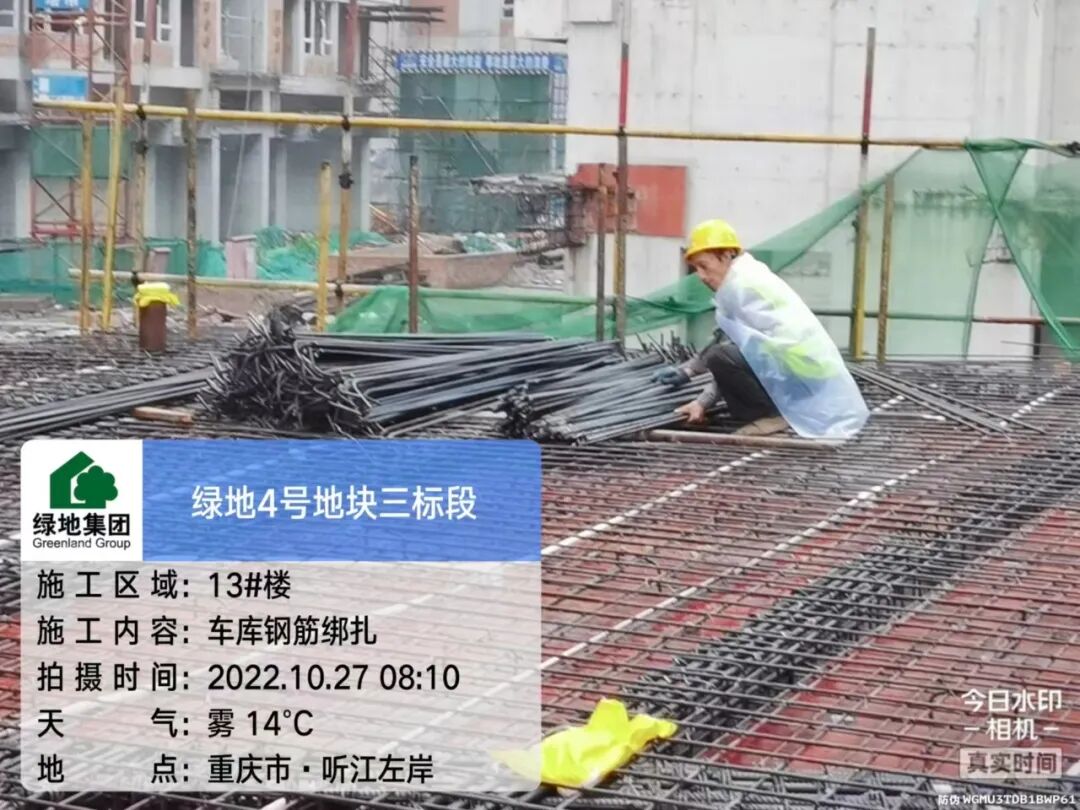

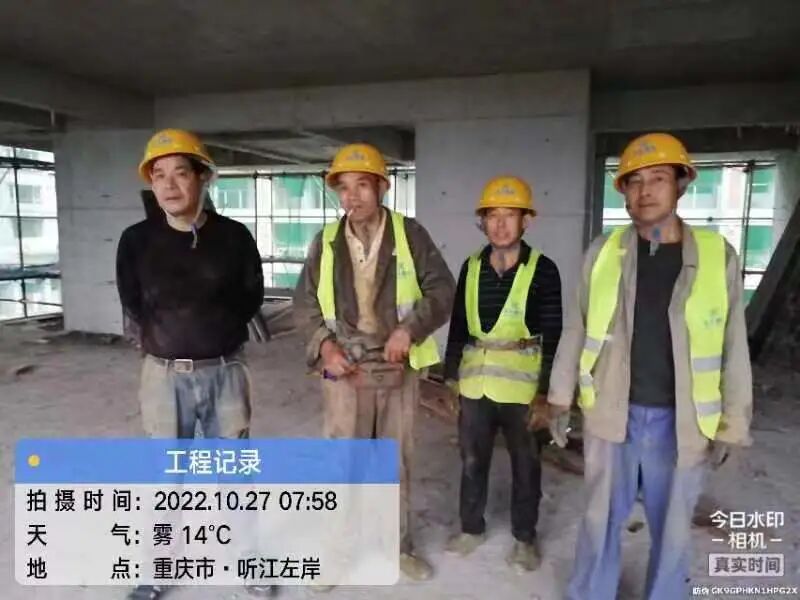

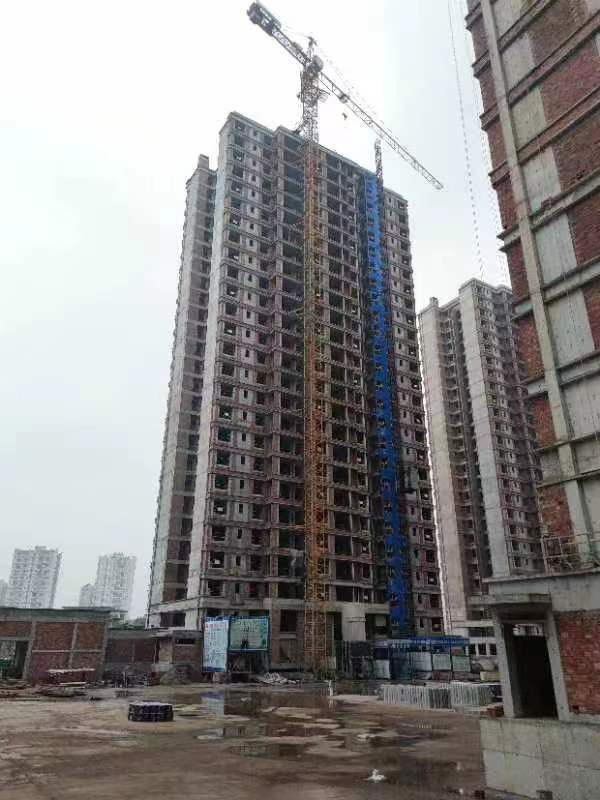

6号楼第8层顶板钢筋绑扎;2号楼基础短柱浇筑完成;

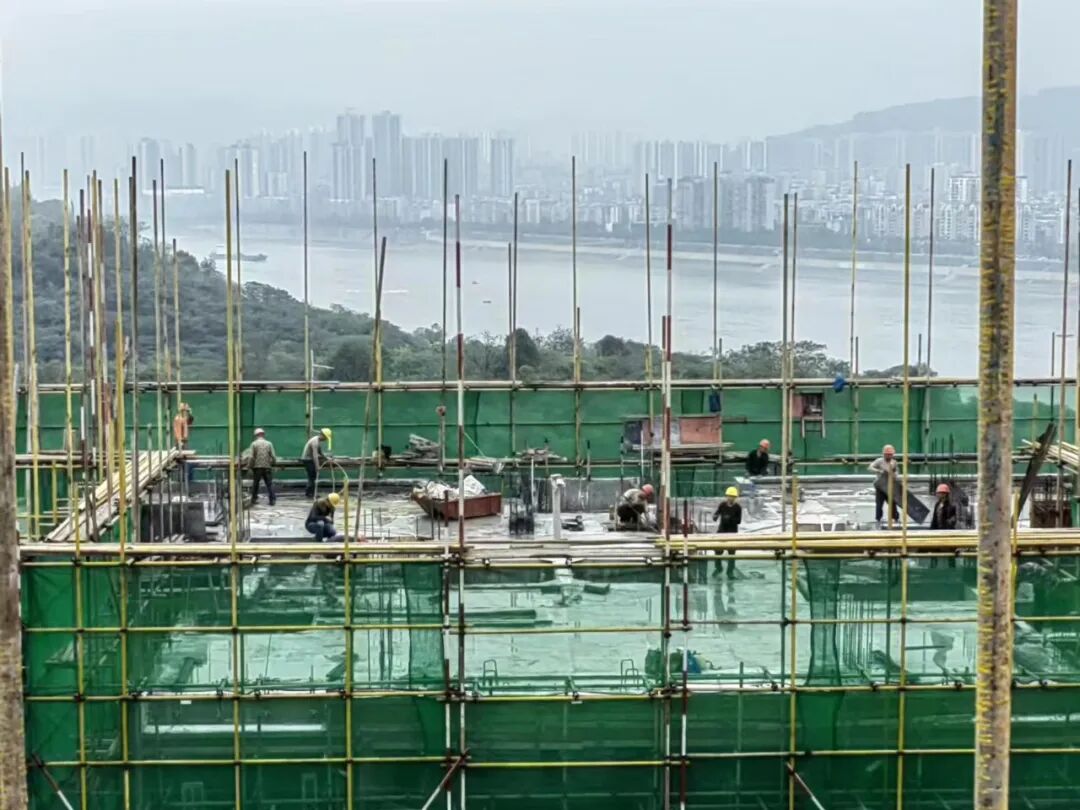

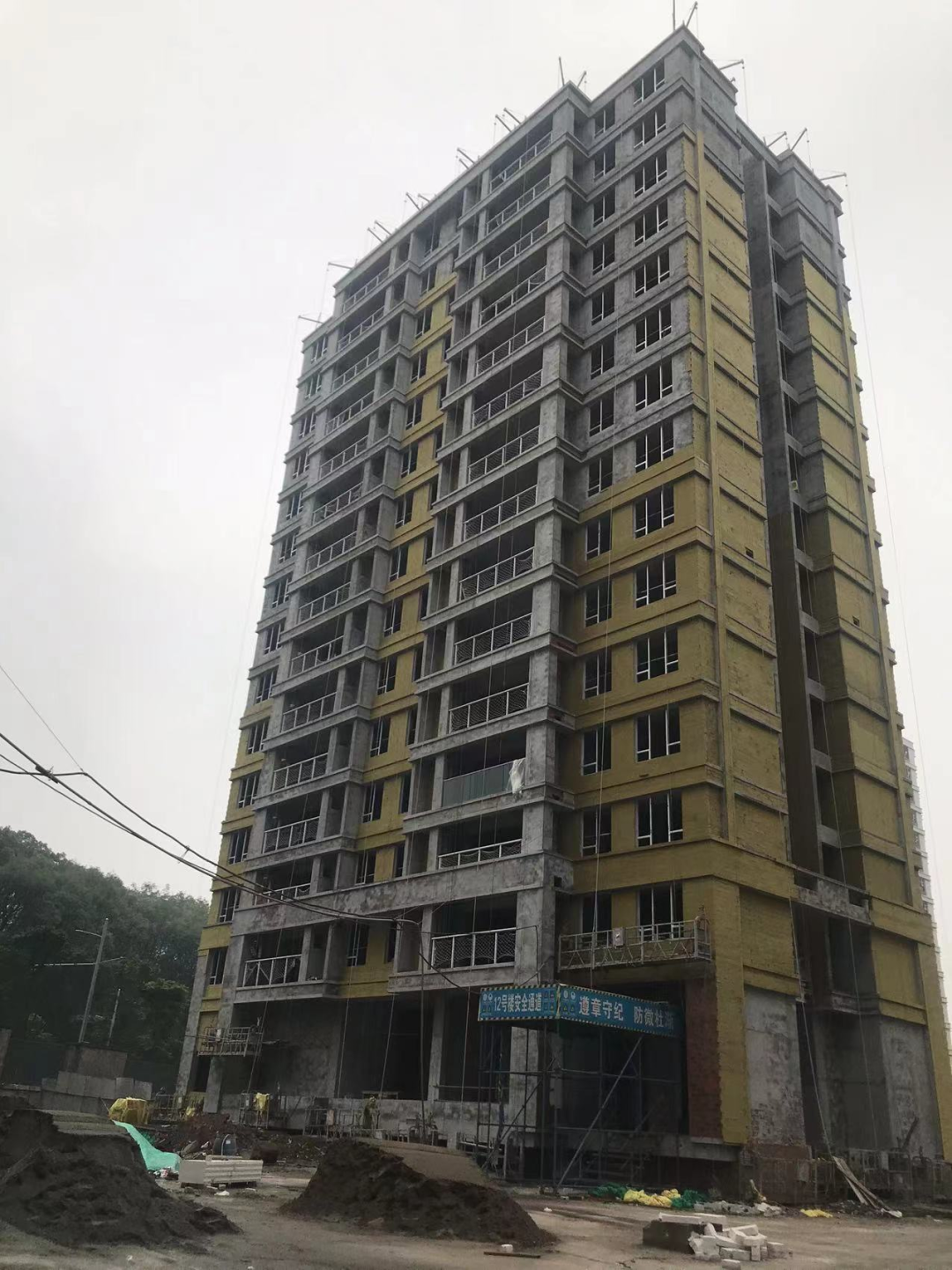

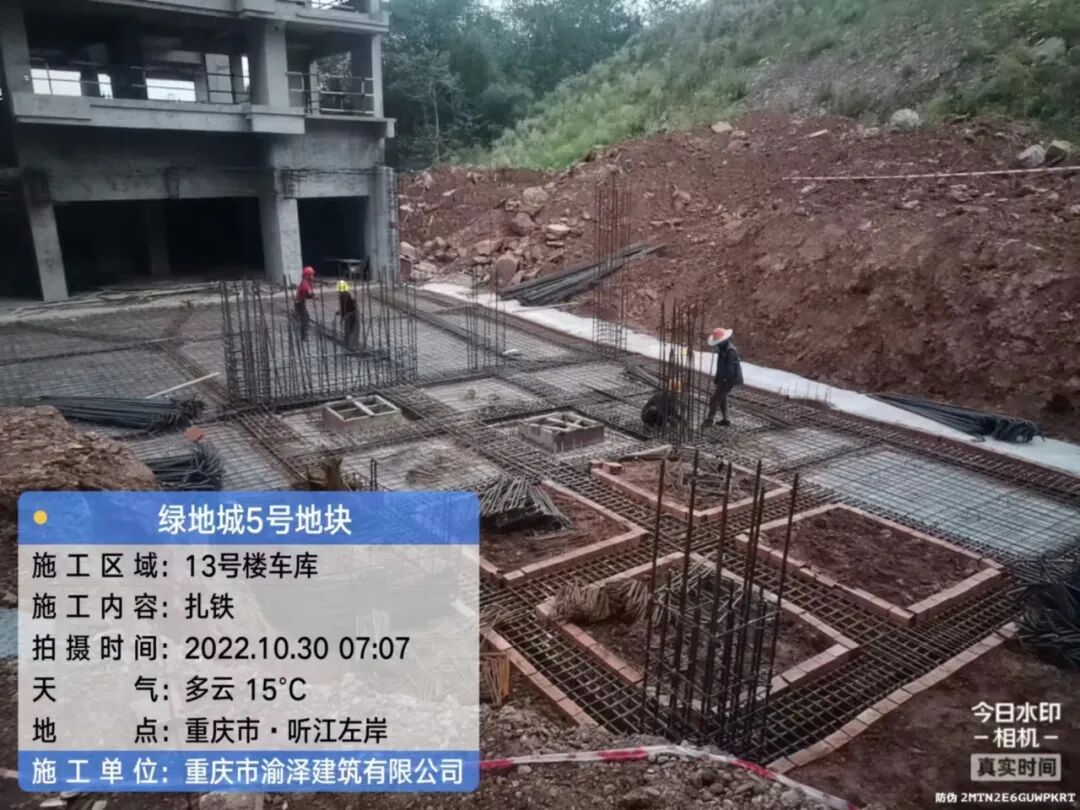

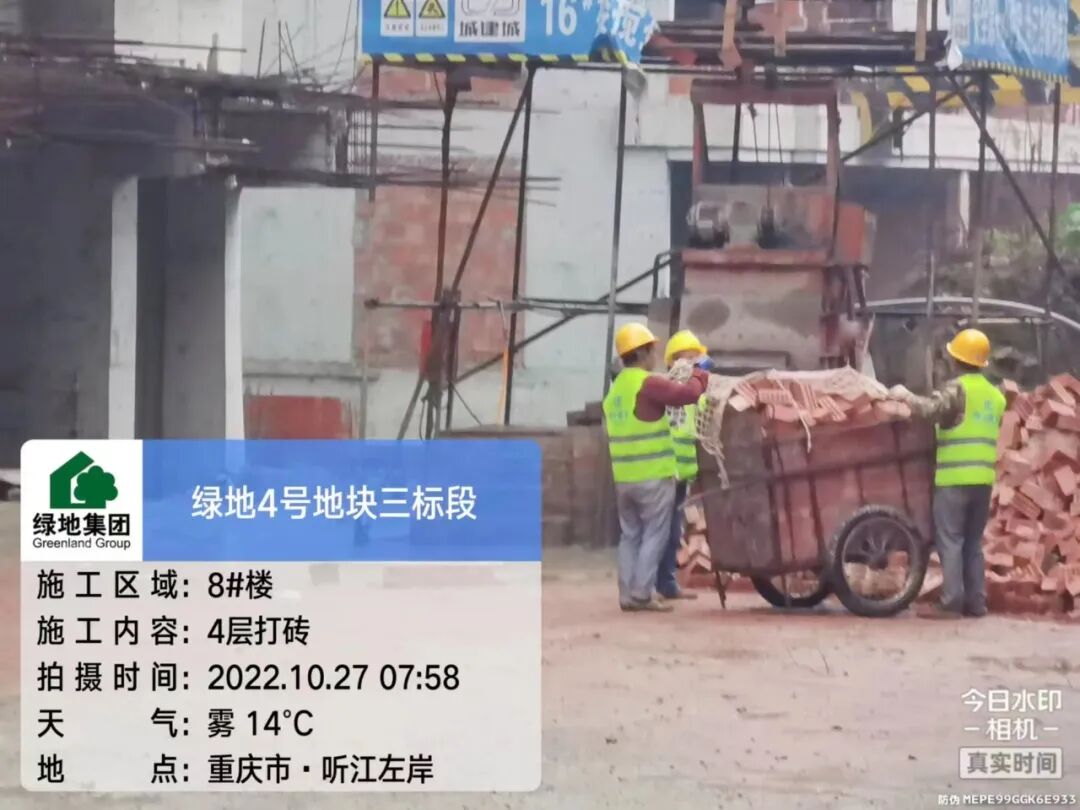

15号楼砌体施工完成,8、16号楼砌体完成30%;13号楼车库模板铺设完成,梁板筋绑扎完成;

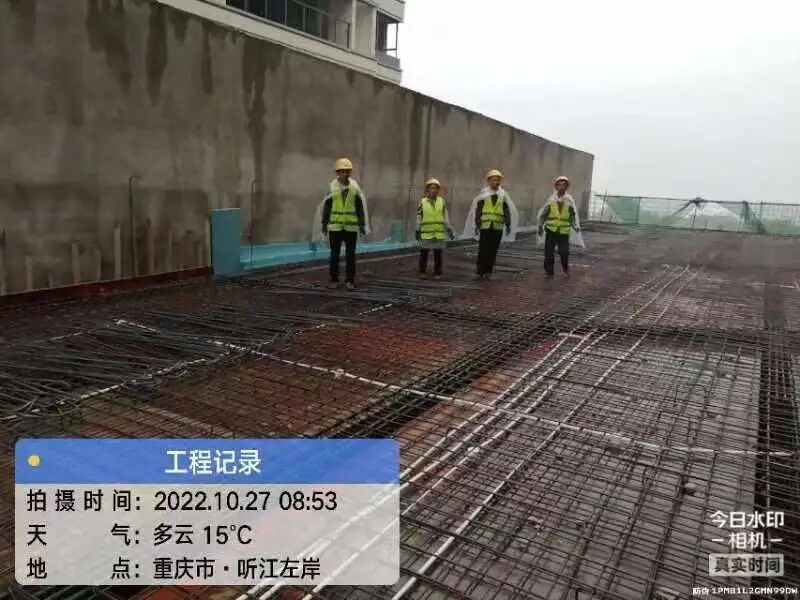

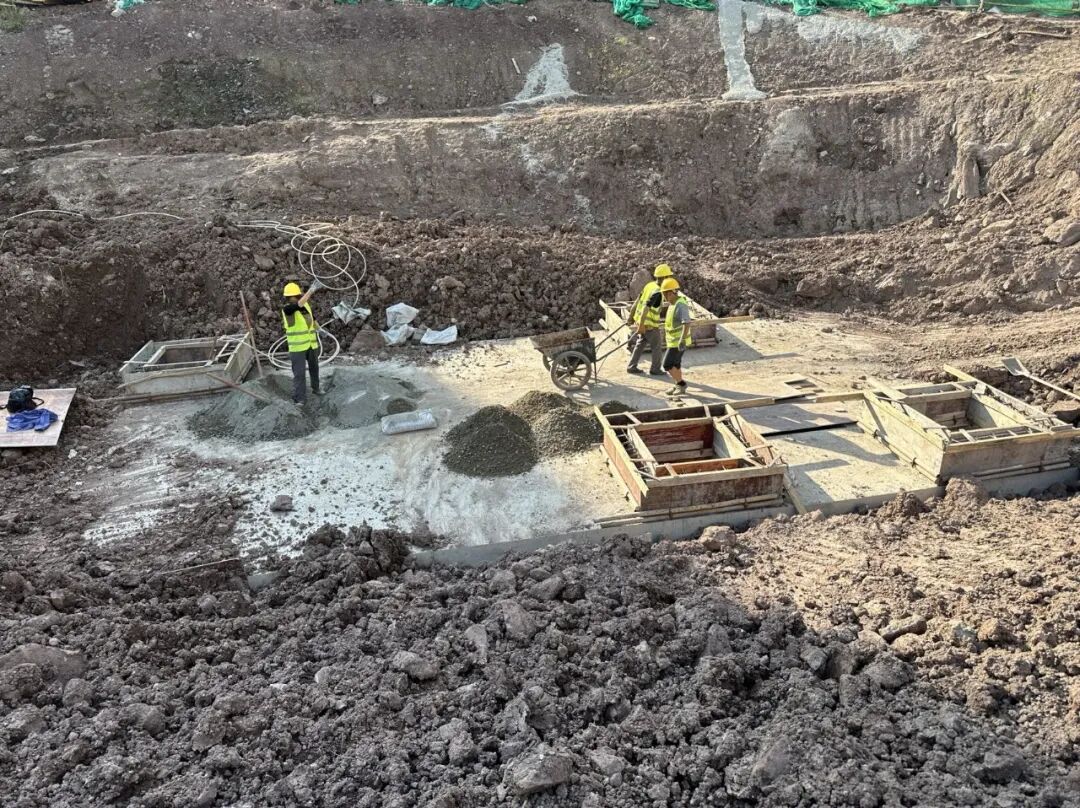

5-7号楼间条基开挖完成,7-17号楼宅间车库基础完成。

5号地块

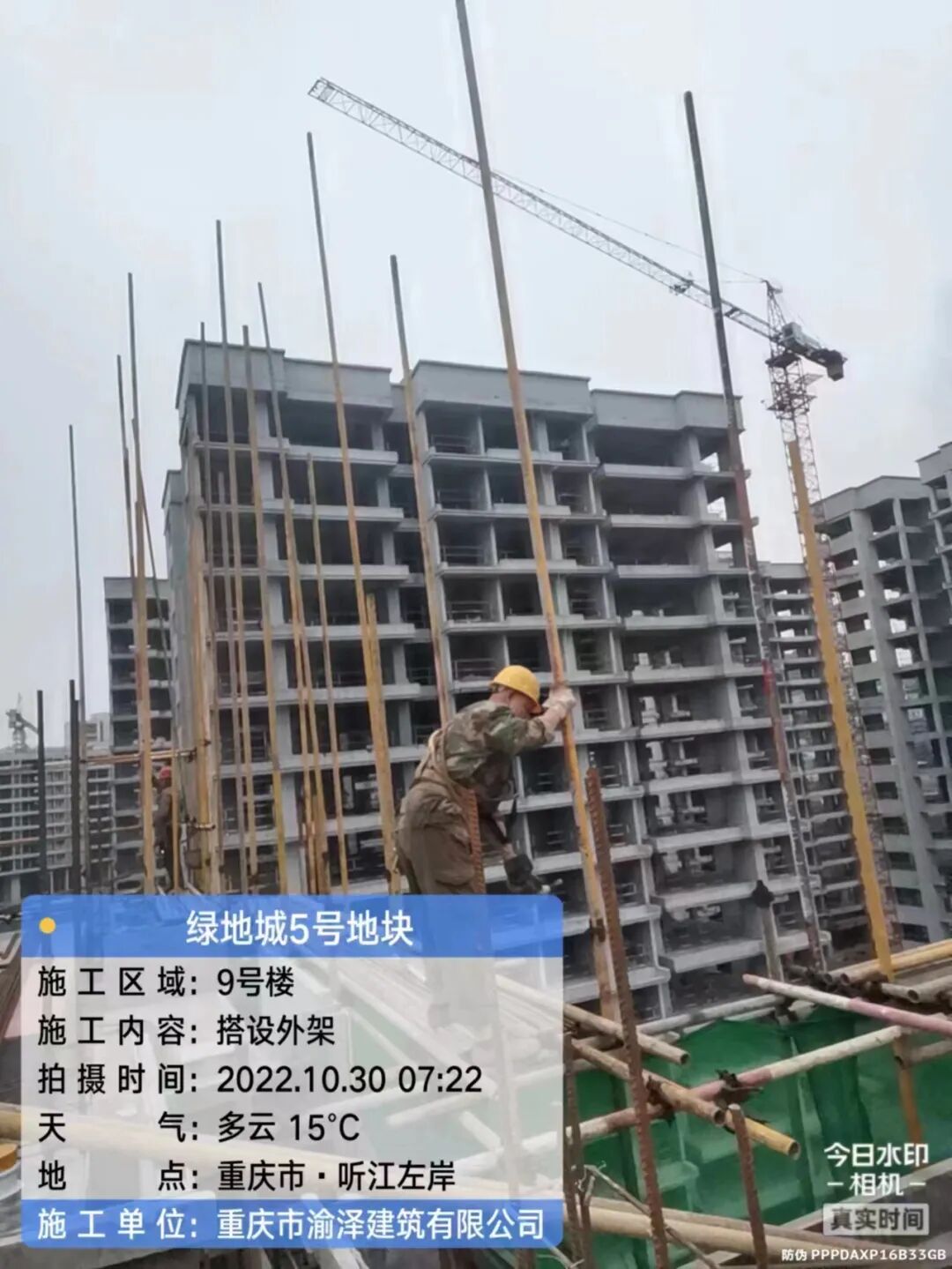

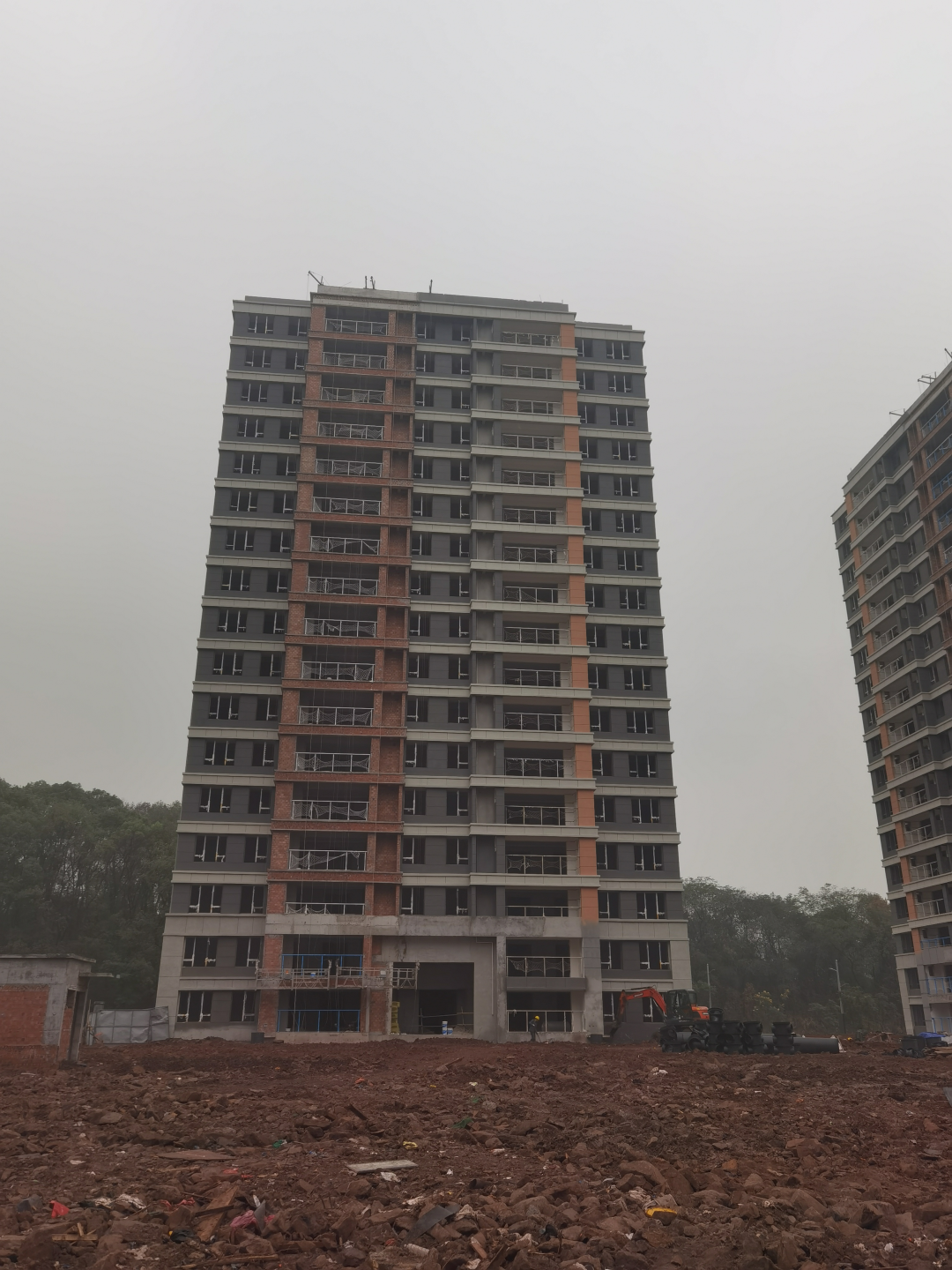

6、9号楼施工至12层,21号楼商业砌体施工完成80%。

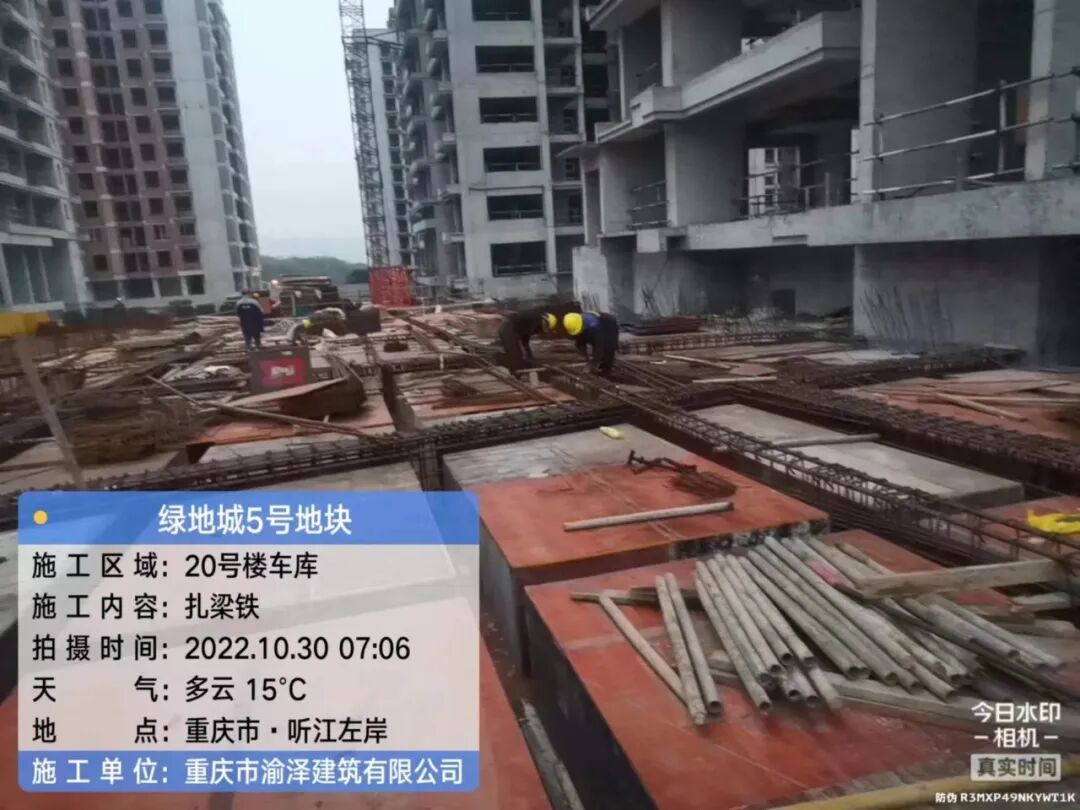

14-15-20-22#楼:车库支模架搭设完成,钢筋绑扎完成50%。

重磅利好!红岩村大桥主线正式开通

10月28日上午10时,红岩村大桥主线正式开放交通本次通车范围为上层快速路主线及歇台子隧道接线。

据了解,红岩村大桥项目为快速路三纵线的重要组成部分,起于渝北区柏树堡立交,由北向南,经江北区大石坝片区,跨越嘉陵江后,以隧道形式下穿渝中区,接入九龙坡区五台山立交,全长7.8公里,包含1座主桥、2条主线隧道、4座立交及1条接线隧道。红岩村大桥主线通车,将增强渝北、江北、沙坪坝、渝中、九龙坡、大渡口六区以及“两江四岸”的联动效益,形成纵贯中心城区南北的重要交通要道。(信息来源:重庆日报)

图源丨重庆日报

位于北滨路核心板块的绿地·海外滩与位于大渡口的绿地城·听江左岸,将坐享交通利好,大大减少前往渝北、江北、渝中、沙坪坝等通勤时间。

绿地·海棠湾暖心交付,喜迎业主回家

满怀着憧憬与希望,美好家期,如约而至。10月30日,绿地·海棠湾二期10号楼开启为期两天的美好交付,喜迎208户业主家人美好归家,一场充满爱的“归家之旅”就此幸福起航。

绿地·海棠湾交付现场

从踏入大门开始,家的温馨就融入在每个细节中。现场红毯铺陈真心守候,鲜花点缀装饰一新,两侧悬挂着红灯笼和中国结,每一步都是满满的仪式感,寓意着红红火火的美好生活的开始。

绿地·海棠湾交付现场

极简的建筑立面,融合了石材的硬朗、金属的质感与玻璃的通透优雅,在城市风景线铭刻下属于自己的独特符号。公共区域内,多层次组团植物纷叠交错,儿童游乐场、活力运动场等,共同打造出浪漫的宜居氛围。

绿地·海棠湾园区实景图

匠心精筑美好,时光淬炼经典。绿地重庆将始终珍视每一位家人的期待,勤耕不辍,用心研磨家的每一寸肌理,全力以赴,兑现业主家人对家园的美好憧憬。
